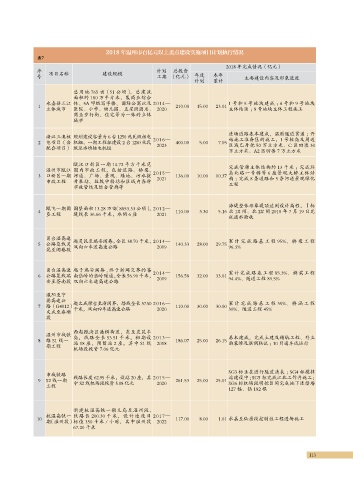

Page 155 - 温州年鉴(2019)
P. 155
໑ᇜ൧ᆟک
2018 年温州市百亿元以上重点建设实施项目计划执行情况
表7
2018 年完成情况(亿元)
序 项目名称 建设规模 计划 总投资
号 工期 (亿元) 年度 本年 主要建设内容及形象进度
计划 累计
总用地 765 亩(51 公顷),总建筑
面积约 180 万平方米,集商业综合
永嘉县三江 体、5A 甲级写字楼、国际公寓以及 2014— 1 号和 5 号地块建成 ;4 号和 9 号地块
1 210.00 15.00 23.01
立体城市 医院、小学、幼儿园、五星级酒店、 2020 主体结顶 ;8 号地块主体工程施工
商业步行街、住宅等为一体的立体
城市
进场道路基本建成,温厝隧道贯通 ;开
浙江三澳核 规划建设容量为 6 台 1250 兆瓦级核电 2016— 始施工准备区的施工,1 号核岛及周边
2 电项目(含 机组,一期工程拟建设 2 台 1250 兆瓦 2023 400.00 5.00 7.05 区域已开挖 50 万立方米、C 区回填 30
配套项目) 级压水堆核电机组
万立方米、A2 区回填 7 万立方米
瓯江口新区一期 14.72 平方千米范
温州市瓯江 围内市政工程,包括道路、桥梁、 完成管廊主体结构约 13 千米 ;完成环
3 口新区一期 河道、广场、景观、绿地、污水提 2015— 136.00 10.00 10.37 岛北路一号桥等 6 座景观大桥主体结
2021
构 ;完成 8 条道路和 5 条河道景观绿化
市政工程 升泵站、垃圾中转站和区域内各种 工程
市政管线及综合管廊等
海堤整体形象堤顶达到设计高程,Ⅰ标
瓯飞一期围 围垦面积 13.28 万亩(8853.33 公顷),2012—
4 110.00 3.30 5.16 北1#闸、北2#闸2018年7月19日完
垦工程 堤线长 36.66 千米,水闸 6 座 2021
成通水验收
甬台温高速 起灵昆至瑞安阁巷,全长 38.70 千米,2014— 累计完成路基工程 95%、桥梁工程
5 公路复线灵 双向六车道高速公路 2019 140.33 28.00 29.75 96.3%
昆至阁巷段
甬台温高速 起于瑞安阁巷 , 终于浙闽交界的苍
6 公路复线瑞 南岱岭的岱岭隧道,全长 56.90 千米, 2014— 156.58 32.00 33.01 累计完成路基工程 85.3%、桥梁工程
2019
94.4%、隧道工程 89.5%
安至苍南段 双向六车道高速公路
溧阳至宁
德高速公
7 路(G4012) 起文成樟台至浙闽界,路线全长 57.50 2016— 110.00 30.00 30.00 累计完成路基工程 35%、桥涵工程
2020
30%、隧道工程 45%
千米,双向四车道高速公路
文成至泰顺
段
西起瓯海区潘桥街道,东至灵昆半
温州市域铁
8 路 S1 线一 岛,线路全长 53.51 千米,初期设 2013— 186.07 25.00 26.15 基本建成,完成土建及铺轨工程、外立
2018
面装修及联调联试 ;10 月通车试运行
站18座,预留站2座。其中S1线
期工程
机场段投资 7.06 亿元
SG3 标正在进行隧道清表 ;SG4 标搅拌
市域铁路
9 S2 线一期 线路长度 62.95 千米,设站 20 座,其 2015— 261.53 25.00 25.01 站建设中;SG5 标完成江北工作井施工;
工程 中 S2 线机场段投资 5.08 亿元 2020 SG6 标机场段明挖区间完成地下连续墙
127 幅、钻 182 根
新建杭温高铁一期义乌至温州段,
杭温高铁一 线路长 200.30 千米,设计速度目 2017—
10 117.00 8.00 1.01 永嘉至仙居段控制性工程进场施工
期(温州段) 标值 350 千米 / 小时,其中温州段 2022
67.20 千米
113
