湾港站,顺利完成龙湾港与乐清湾港
的两港切换工作。9 月27 日,温州站
K242+682以东资产移交温州市;27日
18时,启动金温铁路温州站以东段铁路
拆除工作,龙湾货场移交地方政府。11
月30日,中欧班列“义新欧”作业场站
试装车工作顺利完成;12 月31 日,举
行“义新欧”班列温州号启动仪式;温
州铁路口岸开始运营,温州由此正式形
成海港、空港、邮政、铁路四大口岸全
方位开放新格局。
(王丹丹)
轨道交通S1线 2020 年,温州市铁投
集团完成轨道交通S1线投资5.05亿元,
完成率101% 。6月30日,市铁投集团

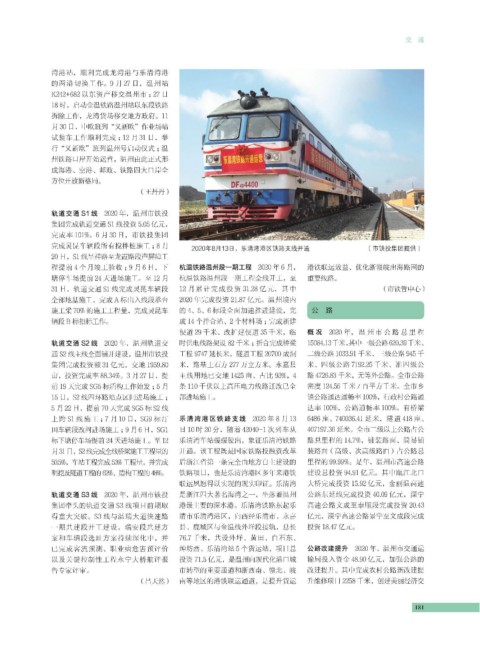

完成灵昆车辆段所有搅拌桩施工;8月 2020年8月13日,乐清湾港区铁路支线开通 (市铁投集团提供)
20日,S1线呈祥路至龙霞路段声屏障工
程提前4 个月竣工验收;9 月6 日,下 杭温铁路温州段一期工程 2020年6月, 港铁联运效益、优化浙赣皖出海路网的
塘停车场提前24 天进场施工。至12 月 杭温铁路温州段一期工程全线开工,至 重要线路。
31 日,轨道交通S1线完成灵昆车辆段 12 月累计完成投资31.28 亿元,其中 (市铁管中心)
全部地基施工,完成A 标出入线段承台 2020年完成投资21.87亿元。温州境内
施工梁70%的施工工程量,完成灵昆车 的4、5、 6标段全面加速推进建设,完 公 路
辆段B 标招标工作。 成14个拌合站、2个材料场;完成新建
便道29 千米、改扩建便道35 千米,临 概况 2020 年,温州市公路总里程
轨道交通S2线 2020 年,温州轨道交 时供电线路架设82千米;折合完成桥梁 15084.13千米,其中一级公路620.39千米、
通S2线主线全面铺开建设,温州市铁投 工程9747延长米,隧道工程20700成洞 二级公路1033.91千米、三级公路945千
集团完成投资额31亿元,交地1959.80 米,路基土石方277万立方米。永嘉县 米、四级公路7192.25千米、准四级公
亩,投资完成率88.34%。3月27日,提 主线用地已交地1425亩、占比93%,4 路4726.83千米,无等外公路。全市公路
前19天完成SG5标盾构工作始发;5月 条110千伏以上高压电力线路迁改已全 密度124.56千米/百平方千米。全市乡
15日,S2线四环路站点区间进场施工; 部进场施工。 镇公路通达通畅率100%,行政村公路通
5 月22 日,提前70 天完成SG5 标S2 线 达率100%,公路通畅率100%。有桥梁
上跨S1线施工;7 月10 日,SG9 标汀 乐清湾港区铁路支线 2020 年8 月13 6486座、740036.41延米,隧道418座、
田车辆段改河进场施工;9月6日,SG1 日10 时20 分,随着42040-1 次列车从 407197.36延米。全市二级以上公路占公
标下塘停车场提前24天进场施工。至12 乐清湾车站缓缓驶出,象征乐清湾铁路 路总里程的14.7%,铺装路面、简易铺
月31日,S2线完成全线桥梁施工工程量的 开通。该工程既是国家铁路投融资改革 装路面(高级、次高级路面)占公路总
50.5%,车站工程完成53%工程量,并完成 后浙江省第一条完全由地方自主建设的 里程的99.99%。是年,温州市高速公路
明挖及隧道工程的62%、盾构工程的48%。 铁路项目,也是乐清湾港区多年来港铁 建设总投资94.91亿元。其中瓯江北口
联运夙愿得以实现的现实印证。乐清湾 大桥完成投资15.92 亿元,金丽温高速
轨道交通S3线 2020 年,温州市铁投 是浙江四大著名海湾之一,坐落着温州 公路东延线完成投资40.09亿元,溧宁
集团牵头的轨道交通S3 线项目前期取 港最主要的深水港。乐清湾铁路东起乐 高速公路文成至泰顺段完成投资20.43
得重大突破。S3 线与温瑞大道快速路 清市乐清湾港区,向西经乐清市、永嘉 亿元,溧宁高速公路景宁至文成段完成
一期共建段开工建设,瑞安段共建方 县、鹿城区与金温线外垟段接轨,总长 投资18.47亿元。
案和车辆段选址方案持续深化中,并 76.7 千米,共设外垟、黄田、白石东、
已完成客流预测、职业病危害预评价 绅坊西、乐清湾站5个货运站,项目总 公路改建提升 2020年,温州市交通运
以及关键控制性工程永宁大桥航评报 投资71.5亿元,是温州向现代化港口城 输局投入资金48.90亿元,加强公路的
告专家评审。 市转型的重要通道和浙西南、赣北、皖 改建提升。其中完成农村公路新改建提
(吕天然) 南等地区的港铁联运通道,是提升货运 升维修项目2258千米,创建美丽经济交
