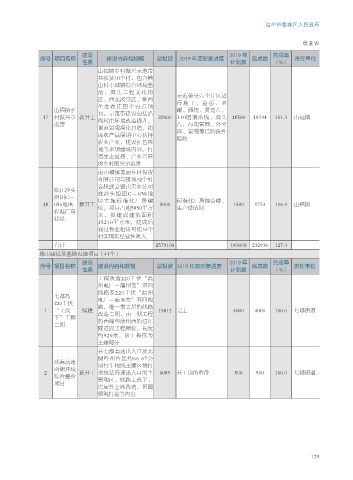

Page 157 - 《鹿城年鉴2020》
P. 157
温州市鹿城区人民政府
续表四
建设 2019 年 完成率
序号 项目名称 建设内容和规模 总投资 2019 年底形象进度 完成数 责任单位
性质 计划数 (%)
山福镇乡村振兴示范带
共涉及10个村,包含横
山村小城镇综合环境整
治、驿头二程文化街 示范带分六个片区进
区、西龙溪景区、雅西 行施工,金岙、双
生态农庄四个亮点项
山福镇乡 目。示范带建设包括沿 潮、西坑、夏嘉片、
17 村振兴示 新开工 线村庄环境改造提升, 22000 330国道沿线、驿头 18500 18744 101.3 山福镇
范带 片,污雨管网、外立
重点景观深化打造,建 面、景观等已阶段性
设农产品展销中心扶持 验收
农业产业,建设红色阵
地等多项建设内容。打
造生态宜居、产业兴旺
的乡村振兴示范带
由山福镇美丽乡村投资
有限公司与镇域32个村
合股成立银山实业公司
临江沙头 在沙头组团C-05b地
组团C-
18 05b地块 新开工 块实施标准化厂房建 5000 标准化厂房综合楼、 1500 1753 116.9 山福镇
设,项目占地5850平方
生产楼结顶
标准厂房 米,拟建成建筑面积
建设
15210平方米,建成后
通过物业租赁可使32个
村实现年经营性收入
合计 2579100 183000 232936 127.3
城市建设及基础设施项目(41个)
建设 2019 年 完成率
序号 项目名称 建设内容和规模 总投资 2019 年底形象进度 完成数 责任单位
性质 计划数 (%)
工程改造220千伏“温
州电厂-蒲州变”双回
线路及220千伏“温州
七都岛
电厂-商务变”双回线
220千伏
路,继一期之后的线路
1 “上改 续建 15812 完工 4000 4000 100.0 七都街道
改造二期,由一期工程
下”工程
的西端与蒲州西的过江
二期
隧道段工程顺接,长度
约920米,该工程仅为
土建部分
在七都高速出入口及北
侧吟州片区约66.67公
沈海高速 顷行车视线主要区域打
两侧环境
2 新开工 造包括高速出入口的主 6089 开工前的准备 500 500 100.0 七都街道
综合整治 景观区、线路上改下、
项目
房屋外立面改造、田园
景观打造等内容
129
