水利水务围垦 391
波陆上段输水管道、跨海输水管 宁波至舟山本岛引水三期工程、 山市大陆引水三期工程海域使用
道和舟山本岛黄金湾调节水库等 输配水工程、金塘岛引水工程、岱 申请、大陆引水三期工程(大沙调
组成,设计引水流量 2.8 立方米 / 山引水二期工程、衢山岛引水工 蓄水库工程)定海区小沙街道青
秒,年均引水量 6633 万吨。工程 程、秀山岛引水工程、六横岛引水 岙社区建筑用石料(凝灰岩)矿
从宁波姚江取水,跨越宁波市江 工程和普陀山引水工程。工程包 采矿许可证办理等 6 项报批工
北、镇海两区,至镇海岚山入海, 括宁波至舟山本岛黄金湾水库引 作。公开招标项目 16 项,其中舟
经灰鳖洋一期(应急)引水工程北 水三期、舟山本岛输配水、岛际引 山市大陆引水工程大沙调蓄水库
侧至舟山本岛北部黄金湾调节水 水和大沙调蓄水库等。输水线路 爆破安全监理、东岙弄泵站改造
库,全长 53.97 千米,其中陆上管 总长 179.9 千米(其中隧洞长 1.4 配电房专变工程、大沙调蓄水库
线长 20.87 千米,管径 1.6 米;跨 千米,陆上输水管道长 81.9 千米, 管理房等 15 项完成招投标,另一
海管线为双管,南线长 33.07 千 跨海输水管道长 96.6 千米),建 项舟山市大陆引水三期工程(金
米,北线长 33.10 千米,管径 1.2 设大沙调蓄水库 1 座,泵站 6 座 塘岛引水工程)2 次流标。至年
米;黄金湾调节水库总库容 909 (新建 4 座,改造 2 座),原水预处 底,宁波陆上段工程、岛际引水工
万立方米,其中调蓄库容 767 万 理厂 1 座(含取水、增压泵站各 1 程(岱山段,金塘岛)、水务调度信
立方米。2009 年 9 月开工建设, 座)。总工期 39 个月,项目概算总 息化管理系统完成初步设计审
至 2017 年底,已完成黄金湾水库 投资 23.62 亿元,统一报批立项, 查,并按审查修改意见完善初设
下闸蓄水暨机组启动和通水阶段 由各县(区)分项目分阶段实施。 报告。岱山段引水工程其中定海
验收、水土保持设施竣工验收、 2017 年完成投资 7.01 亿元,累计 马目陆上段 5 月 28 日开工,至年
环境保护设备竣工验收、黄金湾 完成投资 13.15 亿元。完成拆迁 底,管道累计敷设 3800 米,完成
调节水库单位工程暨合同工程完 房屋 469 户,征收土地 1216.79 亩 率 78.46%,隧洞爆破进尺 80 米,
工验收,并完成工程竣工决算审 (81.12 公顷),库区坟墓迁移 1580 完成率 26.67%,岱西段管道累计
计。累计完成投资 19.019 亿元, 穴和舟山铁塔通讯基站补偿,完 敷设 2612 米,完成率 100 %。5
其中 2017 年完成投资 4357 万元。 成安置地块土地征收,并签订安 月 19 日,镇海至马目段跨海输水
8
黄金湾水位 5.86 米,对应库容为 置小区代建合同。 管道工程复工, 月完成跨海输水
9
442 万立方米。 是年,大陆引水三期工程完 管道敷设和沉管, 月完成剩余
成舟山开源供水有限责任公司舟 混凝土联锁排安装,10 月马目段
【大陆引水预处理及配水工程】
该工程由原水预处理厂和本岛输
配水北线二期管线等工程组成,
概算总投资 33331 万元。原水
预处理工程于 2012 年 10 月 18
日开工,2015 年 11 月 3 日完工。
2017 年已完成所有工程建设及设
备安装并移交运行管理单位。6
月 2 日,市环保局组织并通过舟
山市大陆引水预处理及配水工程
环境保护设施验收。
【大陆引水三期工程】 大陆引水
三期工程由“一库八线”组成,“一

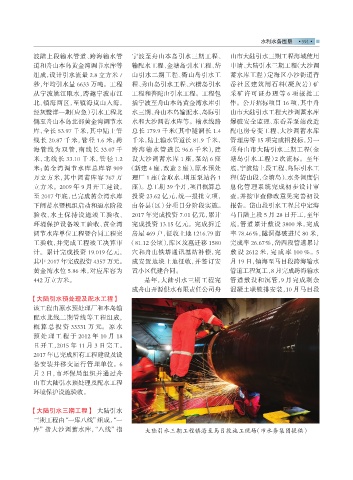

库”指大沙调蓄水库,“八线”指 大陆引水三期工程镇海至马目段施工现场(市水务集团提供)
