Page 314 - 《定海年鉴(2022)》
P. 314

定    海   年    鉴 (2022)
                     DINGHAI YEARBOOK

             【五山生态旅游带 (五山公园绿道) 东山段建设工                            马沙线病害处理后直接加铺 4厘米 AC-13C、双小线铣
              程】    项目设计起点为东山庆丰,终点为葆山公园,                         刨原彩色沥青路面后加铺 4 厘米彩色沥青、老河线为
              项目主要建设一条生态景观道路,包括绿道游径、服                            进行水泥路面病害处理后加铺 6 厘米 AC-16C,农紫
              务系统、重要节点、基础设施、标识系统,全长约                             线、山上线、庵小线为对水泥路面病害进行处治后加
              4.12 公里,总投资约 0.98 亿元。项目于 2020 年 2 月开               铺 18 厘米水泥混凝土面层;双小线、双东线、干马

              工建设,2021 年 10 月建成,年度累计完成投资 1000                    线、鸭东线都为绿化提升。
              万元。
                                                                【桥头施村省道至西皋岭路面工程】 该工程于 10 月 3
             【定海册子交通码头】             项目位于册子岛南岸,现货                 日开工,10月 24日完工。工程内容为整幅水泥混凝土
              运码头外侧新建 500 总吨级交通码头 1 座及相应的陆                       路面修复并进行拓宽,总长 1.4 千米,总体宽度约 5.2
              域配套设施。码头通过能力 11.7万人次/年。项目总用                        米,主要修复方案为挖除原水泥混凝土路面,加铺 18
              海面积 0.3858公顷,使用岸线 60米。项目拟对现有码                      厘米厚 C25 水泥混凝土路面;新建砌体挡土墙,新建
              头进行改造后在其前沿新建一座码头靠泊平台,改造                            钢筋混凝土圆管涵等。
              后的栈桥长 22.1 米,宽 8 米,现有码头平台改造后长
              47.6 米,宽 10 米,新建靠泊平台长 60 米,宽 10 米,
              工程概算约为 1517万元。项目于 2020年 5月正式开工
              建设,同年 12月完成新码头主体工程,老码头改建工
              程于2021年底建成,完成投资250万元。


             【农村公路大中修工程】              该工程于 6 月 1 日正式开
              工,8 月 20 日全部完工。工程共包含 10 条公路,其中
              大中修路线分别是:碇下线 K3+500~K11+464 段、双

              小线 K3+500~K11+464 段、农紫线 K0+000~K1+712

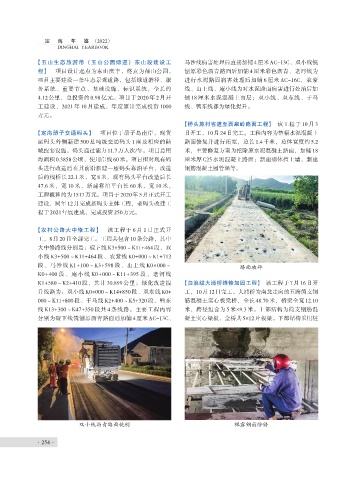

              段、马沙线 K1+100~K3+598 段、山上线 K0+000~                                     路面破碎
              K0+400 段、庵小线 K0+000~K11+395 段、老河线
              K1+580~K2+410 段,共计 30.899 公里;绿化改造提                【白浪线大浦桥维修加固工程】 该工程于 7 月 16 日开
              升线路为:双小线 K0+000~K14+850 段、双东线 K0+                  工,10月 12日完工。大浦桥为南北走向的五跨简支钢
              000~K11+800 段、干马线 K2+400~K5+320 段、鸭东               筋混凝土实心板梁桥,全长 48.70 米,桥梁全宽 12.10
              线 K13+300~K47+350 段共 4 条线路。主要工程内容                  米,跨径组合为 5 米×9.3 米。上部结构为简支钢筋混
              分别为碇下线铣刨原沥青路面后加铺 4 厘米 AC-13C、                      凝土实心梁板,全桥共 5×12片板梁。下部结构采用桩




















                            双小线沥青路面铣刨                                             裸露钢筋除锈



             ·254 ·
