~7毫米,下游侧3~4毫米。均属正常。
            新三江闸按十年一遇之防洪标准设计,在3日雨量254毫米,曹娥江下泄洪水流量
         4000立方米每秒条件下,4天排完来水恢复内河正常水位。日平均过闸流量528立方米每
         秒,最大过闸流量1420立方米每秒。在沿海诸闸配合下,承担萧绍平原82.1万亩农田(其
         中萧山19万亩、上虞9万亩、越城区7.2万亩、绍兴县46.9万亩)排涝任务。平原可免除
         中涝,减轻大涝损失。基于排涝能力增强,平原内河可增蓄河水8~0厘米,相应增加
                                                                        1
         1400万立方米蓄水量,增强抗旱能力。
            新三江闸枢纽工程,计划配套原内河干流工程49. 6公里,支流工程20公里,至今除
         荷湖到新三江闸段已全部完成外,其余正在实施或即将陆续实施,其蓄泄效益尚未达到设
         计效能要求。
             1983年10月被浙江省人民政府评为沉井群基础科研成果三等奖;1984年6月、10
         月分别被浙江省计经委评为优秀设计二等奖和优质工程。





                                   第 五 节   中 型 水 闸



            水闸泄水能力在100~000立方米每秒者,为中型水闸。县境内有马山、东江、迎阳等
                               1
         3闸。
             马 山 闸
            位于孙端镇北曹娥江畔。设计时曾
         以闸址所在地新埠头为闸名,开工前以

         所 属 行 政 区 定 今 名 。 1 9 6 2 年 1 1 月 1 9
         日,经省人民委员会批准建造。
             闸由 浙江省水电勘 测设计院张 克
         健负责设计。钱塘江治理工程局调配专
         业队伍,县组织民工并参加管理,共同
         组成工程处进行施工。

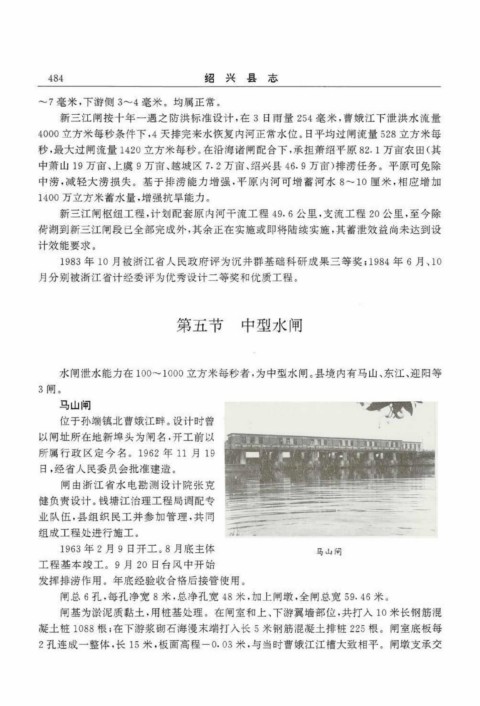

             1 9 6 3 年 2 月 9 日 开 工 。 8 月 底 主 体                   马山闸
         工 程 基 本 竣 工 。 9 月 2 0 日 台 风 中 开 始
         发挥排涝作用。年底经验收合格后接管使用。
            闸总6孔,每孔净宽8米,总净孔宽48米,加上闸墩,全闸总宽59.46米。
            闸基为淤泥质黏土,用桩基处理。在闸室和上、下游翼墙部位,共打入10米长钢筋混
         凝土桩1088根;在下游浆砌石海漫末端打入长5米钢筋混凝土排桩225根。闸室底板每
         2孔连成一整体,长15米,板面高程-0.03米,与当时曹娥江江槽大致相平。闸墩支承交
