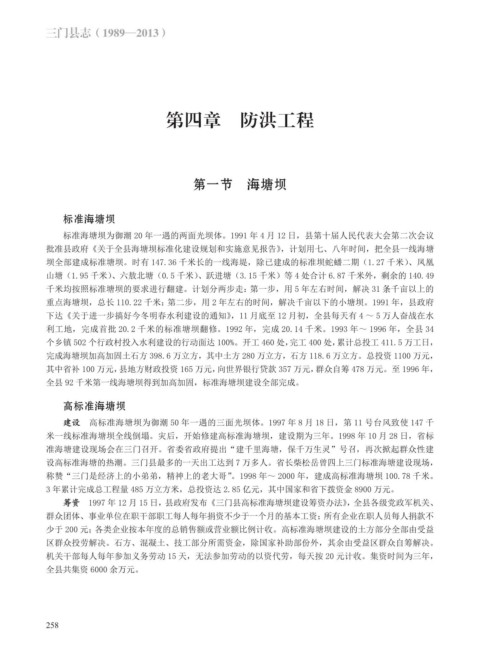

                                          第四章 防洪工程









                                                 第一节 海塘坝



                 标准海塘坝

                 标准海塘坝为御潮 20 年一遇的两面光坝体。1991 年 4 月 12 日,县第十届人民代表大会第二次会议
            批准县政府《关于全县海塘坝标准化建设规划和实施意见报告》,计划用七、八年时间,把全县一线海塘
            坝全部建成标准塘坝。时有 147.36 千米长的一线海堤,除已建成的标准坝蛇蟠二期(1.27 千米)、凤凰
            山塘(1.95 千米)、六敖北塘(0.5 千米)、跃进塘(3.15 千米)等 4 处合计 6.87 千米外,剩余的 140.49
            千米均按照标准塘坝的要求进行翻建。计划分两步走:第一步,用 5 年左右时间,解决 31 条千亩以上的
            重点海塘坝,总长 110.22 千米;第二步,用 2 年左右的时间,解决千亩以下的小塘坝。1991 年,县政府
            下达《关于进一步搞好今冬明春水利建设的通知》,11 月底至 12 月初,全县每天有 4 ~ 5 万人奋战在水
            利工地,完成首批 20.2 千米的标准塘坝翻修。1992 年,完成 20.14 千米。1993 年~ 1996 年,全县 34
            个乡镇 502 个行政村投入水利建设的行动面达 100%。开工 460 处,完工 400 处,累计总投工 411.5 万工日,
            完成海塘坝加高加固土石方 398.6 万立方,其中土方 280 万立方,石方 118.6 万立方。总投资 1100 万元,

            其中省补 100 万元,县地方财政投资 165 万元,向世界银行贷款 357 万元,群众自筹 478 万元。至 1996 年,
            全县 92 千米第一线海塘坝得到加高加固,标准海塘坝建设全部完成。

                 高标准海塘坝

                 建设 高标准海塘坝为御潮 50 年一遇的三面光坝体。1997 年 8 月 18 日,第 11 号台风致使 147 千
            米一线标准海塘坝全线倒塌。灾后,开始修建高标准海塘坝,建设期为三年。1998 年 10 月 28 日,省标
            准海塘建设现场会在三门召开。省委省政府提出“建千里海塘,保千万生灵”号召,再次掀起群众性建
            设高标准海塘的热潮。三门县最多的一天出工达到 7 万多人。省长柴松岳曾四上三门标准海塘建设现场,
            称赞“三门是经济上的小弟弟,精神上的老大哥”。1998 年~ 2000 年,建成高标准海塘坝 100.78 千米。
            3 年累计完成总工程量 485 万立方米,总投资达 2.85 亿元,其中国家和省下拨资金 8900 万元。
                 筹资 1997 年 12 月 15 日,县政府发布《三门县高标准海塘坝建设筹资办法》,全县各级党政军机关、
            群众团体、事业单位在职干部职工每人每年捐资不少于一个月的基本工资;所有企业在职人员每人捐款不

            少于 200 元;各类企业按本年度的总销售额或营业额比例计收。高标准海塘坝建设的土方部分全部由受益
            区群众投劳解决。石方、混凝土、技工部分所需资金,除国家补助部份外,其余由受益区群众自筹解决。
            机关干部每人每年参加义务劳动 15 天,无法参加劳动的以资代劳,每天按 20 元计收。集资时间为三年,
            全县共集资 6000 余万元。
