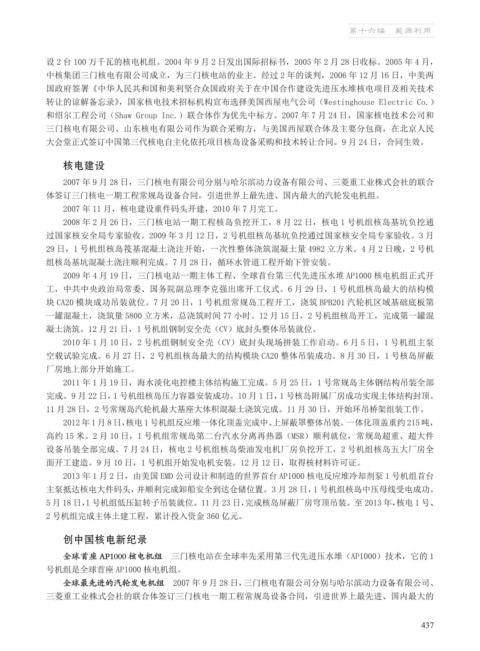

第十六编 能源利用
设 2 台 100 万千瓦的核电机组。2004 年 9 月 2 日发出国际招标书,2005 年 2 月 28 日收标。2005 年 4 月,
中核集团三门核电有限公司成立,为三门核电站的业主。经过 2 年的谈判,2006 年 12 月 16 日,中美两
国政府签署《中华人民共和国和美利坚合众国政府关于在中国合作建设先进压水堆核电项目及相关技术
转让的谅解备忘录》,国家核电技术招标机构宣布选择美国西屋电气公司(Westinghouse Electric Co.)
和绍尔工程公司(Shaw Group Inc.)联合体作为优先中标方。2007 年 7 月 24 日,国家核电技术公司和
三门核电有限公司、山东核电有限公司作为联合采购方,与美国西屋联合体及主要分包商,在北京人民
大会堂正式签订中国第三代核电自主化依托项目核岛设备采购和技术转让合同。9 月 24 日,合同生效。
核电建设
2007 年 9 月 28 日,三门核电有限公司分别与哈尔滨动力设备有限公司、三菱重工业株式会社的联合
体签订三门核电一期工程常规岛设备合同,引进世界上最先进、国内最大的汽轮发电机组。
2007 年 11 月,核电建设重件码头开建,2010 年 7 月完工。
2008 年 2 月 26 日,三门核电站一期工程核岛负挖开工,8 月 22 日,核电 1 号机组核岛基坑负挖通
过国家核安全局专家验收。2009 年 3 月 12 日,2 号机组核岛基坑负挖通过国家核安全局专家验收。3 月
29 日,1 号机组核岛筏基混凝土浇注开始,一次性整体浇筑混凝土量 4982 立方米。4 月 2 日晚,2 号机
组核岛基坑混凝土浇注顺利完成。7 月 28 日,循环水管道工程开始下管安装。
2009 年 4 月 19 日,三门核电站一期主体工程、全球首台第三代先进压水堆 AP1000 核电机组正式开
工,中共中央政治局常委、国务院副总理李克强出席开工仪式。6 月 29 日,1 号机组核岛最大的结构模
块 CA20 模块成功吊装就位。7 月 20 日,1 号机组常规岛工程开工,浇筑 BPB201 汽轮机区域基础底板第
一罐混凝土,浇筑量 5800 立方米,总浇筑时间 77 小时。12 月 15 日,2 号机组核岛开工,完成第一罐混
凝土浇筑。12 月 21 日,1 号机组钢制安全壳(CV)底封头整体吊装就位。
2010 年 1 月 10 日,2 号机组钢制安全壳(CV)底封头现场拼装工作启动。6 月 5 日,1 号机组主泵
空载试验完成。6 月 27 日,2 号机组核岛最大的结构模块 CA20 整体吊装成功。8 月 30 日,1 号核岛屏蔽
厂房地上部分开始施工。
2011 年 1 月 19 日,海水淡化电控楼主体结构施工完成。5 月 25 日,1 号常规岛主体钢结构吊装全部
完成。9 月 22 日,1 号机组核岛压力容器安装成功。10 月 1 日,1 号核岛附属厂房成功实现主体结构封顶。
11 月 28 日,2 号常规岛汽轮机最大基座大体积混凝土浇筑完成。11 月 30 日,开始环吊桥架组装工作。
2012 年 1 月 8 日,核电 1 号机组反应堆一体化顶盖完成中、上屏蔽罩整体吊装。一体化顶盖重约 215 吨,
高约 15 米。2 月 10 日,1 号机组常规岛第二台汽水分离再热器(MSR)顺利就位,常规岛超重、超大件
设备吊装全部完成。7 月 24 日,核电 2 号机组核岛柴油发电机厂房负挖开工,2 号机组核岛五大厂房全
面开工建造。9 月 10 日,1 号机组开始发电机安装。12 月 12 日,取得核材料许可证。
2013 年 1 月 2 日,由美国 EMD 公司设计和制造的世界首台 AP1000 核电反应堆冷却剂泵 1 号机组首台
主泵抵达核电大件码头,并顺利完成卸船安全到达仓储位置。3 月 28 日,1 号机组核岛中压母线受电成功。
1
5 月 18 日, 号机组低压缸转子吊装就位。11 月 23 日,完成核岛屏蔽厂房穹顶吊装。至 2013 年,核电 1 号、
2 号机组完成主体土建工程,累计投入资金 360 亿元。
创中国核电新纪录
全球首座 AP1000 核电机组 三门核电站在全球率先采用第三代先进压水堆(AP1000)技术,它的 1
号机组是全球首座 AP1000 核电机组。
全球最先进的汽轮发电机组 2007 年 9 月 28 日,三门核电有限公司分别与哈尔滨动力设备有限公司、
三菱重工业株式会社的联合体签订三门核电一期工程常规岛设备合同,引进世界上最先进、国内最大的
437
