Page 376 - 青田县志(1988-2007)
P. 376

(1988~2007)


                 6260万元,2000年11月开工,2007年12月完工。建成后,油竹新区的防洪标准从常年经常发生洪涝

                 灾害提高到20年一遇。防洪堤和公路结合一体,可利用土地面积扩大,为油竹新区和田步垟开发区
                 提供部分建设用地。



                 表4原5原5                           油竹新区防洪工程建设情况

                                    开工时间            完工时间             堤长           堤顶高程            投资金额
                    防洪堤名称
                                     (年月)           (年月)            (米)            (米)            (万元)
                      油竹段            2000.11         2002.5       1590             19.2~ 16.7   1500
                     田步垟段            2003.2         2003.11       2230             14.2~ 12.9   1500

                      下尾段            2004.11         2005.6       1020             14.8~ 13.8   1000
                      徐岙段            2004.11         2005.6       700              13.7~ 13.1    600

                      赤岩段            2007.3         2007.12       1350             16.7~ 14.9   1660



                     温溪东段防洪堤
                     温溪镇城区段属感潮河道,受洪、潮水双重威胁。原防洪设施防洪能力薄弱,仅为2年一遇。
                 2000年3月,省水利水电勘测设计院编制完成《温溪镇防洪工程可行性报告》,设计防洪堤工程东至

                                                                               温溪村桑岙,西至沙埠滩老堤西
                                                                               端,长7千米。2003年7月29日,县
                                                                               水利水电勘测设计所编制《温溪
                                                                               城市防洪工程首期项目——东
                                                                                                      —
                                                                               段防洪堤(榕江大道)工程项目

                                                                               建议书》。11月3日,县发改局将
                                                                               工程列入县重点项目。
                                                                                   温溪镇东段防洪堤东起桑

                                                                               岙村,西至横溪口,长3478米,投
                                                                               资6208万元。2004年开工, 2007
                                                                               年底主体工程完工,通过验收,
                                                                               被评为优良工程并交付使用。防
                                                                               洪堤采用堤路结合复式结构,堤

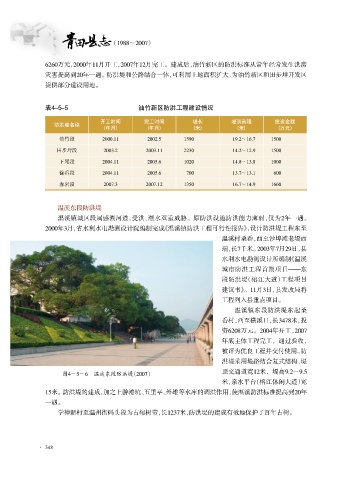

                       图4-5-6     温溪东段防洪堤 (2007)                               顶交通道宽12米,堤高9郾2~9郾5
                                                                               米,亲水平台(榕江休闲大道)宽
                 15米。防洪堤的建成,加之上游滩坑、五里亭、外雄等水库的调洪作用,使温溪防洪标准提高到20年

                 一遇。
                     学神新村至温州街码头段为古榕树带,长1237米,防洪堤的建成有效地保护了百年古树。
