第七卷 交通发展
                                                                                        犇犐犙犐犑犝犃犖犑犐犃犗犜犗犖犌犉犃犣犎犃犖

              康地段线路,从武义县桐琴镇姚产村里程为DK45+ 米。承建火车站广场工程施工的龙游县第二建筑公
              216处入境,与西城街道下谢村接轨,至前仓镇新下 司,从外地调来300名施工人员与14辆运输车、
              村出境入缙云县,全长28.79千米。                                10台推土机、 40多辆拖拉机、 3辆装载机等大型机

                                                                械, 昼夜作业, 停人不停机, 加快工程建设。12月18
                                                                日,火车站广场土石方工程顺利完工。
                                                                    1994年2月22日,省总指挥部批复永康市火

                                                                车站征用土地12.16公顷。其中永康市配套用地
                                                                2.22公顷, 征地费由永康市负担; 省总指挥部用地
                                                                9.96公顷,征地补偿费水田按每亩8000元计算,
                                                                119.54万元;征地管理费5976.80元,以上两项计
                                                                120.13万元, 一次性结清。3月13日, 省总指挥部
                                                                与永康市指挥部就永康站房预算和建筑投资分担原
                                                                则达成协议。永康站房工程建筑面积计4855.11平

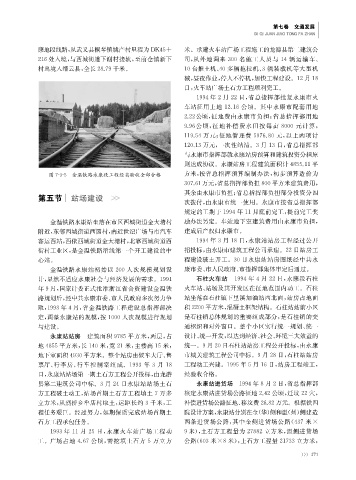

                  图735 金温铁路永康段工程经省验收全部合格                      方米,按省总指挥预算编制办法,初步预算造价为
                                                                307.61万元,省总指挥部负担800平方米建筑费用,

              第五节 站场建设                                          其余由永康市负担;省总指挥部负担部分投资分四
                                                                次拨付, 由永康市统一使用。永康市按省总指挥部
                                                                规定的工期于1994年11月底前完工, 提前完工奖
                金温铁路永康站坐落在市区西城街道金大塘村 励办法另定。车站地下室建筑费用由永康市负担,
              附近,东邻西城街道西园村,南近世纪广场与市汽车 建成后产权归永康市。
              客运西站,西依西城街道金大塘村,北靠西城街道西                               1994年3月18日, 永康站站房工程经过公开
              街村工业区,是金温铁路沿线第一个开工建设的中                            招投标, 由永康市建筑工程公司承建。22日站房工
              心站。                                               程建设破土开工。30日永康站站房图纸经中共永
                  金温铁路永康站初始以200人次规模规划设 康市委、市人民政府、市指挥部集体审定后通过。

              计, 显然不适应永康社会与经济发展的需求。1991                              石柱火车站      1994年4月22日,永康段石柱
              年9月,国家计委正式批准浙江省合资建设金温铁                            火车站、站场及其开发区在征地范围内动工。石柱
              路规划后,经中共永康市委、市人民政府多次努力争 站坐落在石柱镇下里溪加油站西北面,站房占地面
              取, 1993年4月,省金温铁路工程建设总指挥部决 积2200平方米,混凝土框架结构。石柱站站前小区
              定,调整永康站的规模,按1000人次规模进行规划 是石柱镇总体规划的重要组成部分,是石柱镇的交

              与建设。                                              通枢纽和对外窗口。整个小区实行统一规划、统一
                  永康站站房        建筑面积9785平方米,两层,占 设计、 统一开发, 以达到经济、 社会、 环境三大效益的
              地4855平方米, 长140米, 宽21米, 主楼高15米, 统一。9月20日石柱站站房工程公开投标,由永康
              地下室面积4930平方米。整个站房由候车大厅、售 市城关建筑工程公司中标。9月28日,石柱站站房
              票厅、行李房、行车控制室组成。1993年3月18 工程动工兴建。1995年5月16日,站房工程竣工,
              日,永康站站场第一期土石方工程公开投标,由龙游 经验收合格。
              县第二建筑公司中标。3月24日永康站站场土石                                 永康站进货场 1994年8月2日, 省总指挥部
              方工程破土动工,站场首期土石方工程填土7万多 核定永康站进货场公路征地2.42公顷,迁坟22穴,
              立方米,从烈桥乡牟店村取土,运距长约3千米,工 补偿进货场公路征地、移坟费26.82万元。根据铁四
              程任务艰巨。经过努力,如期保质完成站场首期土 院设计方案,永康站分别在金(华)侧和温(州)侧建造
              石方工程承包任务。                                         两条进货场公路, 其中金侧进货场公路( 437米×
                  1993年11月25日,永康火车站广场工程动 9米),土石方工程量为27882立方米,温侧进货场
              工。广场占地4.67公顷,需挖填土石方5万立方 公路( 603米×8米),土石方工程量21733立方米,



                                                                                                         〉〉〉371
