安置用房4.1万平方米, 配套服务用房和市政配套 定》, 强调任何单位和个人不得改变总部中心的功
设施1.15万平方米。计划建造38幢安置房、 4幢公 能和用途。总部中心项目建议书于2008年5月
建服务用房以及其他市政配套设施。拆迁安置按四 28日由市发展和改革局批准, 7月4日,通过项目
层半( 总层高12.8米) 建设。项目估算投资1.04亿 水土保持方案评审, 10日,通过项目可行性研究报
元( 其中市财政4346万元, 自筹6030.6万元)。安 告评审, 15日,水务局下文批准项目水土保持方
置区位于东城街道城塘区块内, 金温铁路以西、 金山 案, 8月5日,通过项目环境影响报告书评审,
西路以北、 城塘村建设预留地以南。2009年10月 21日, 市环境保护局下文批准项目环境影响报告
31日, 组织拆迁安置地块抓阄。2010年6月, 已有 书, 29日, 发展和改革局下文批准总部中心项目可
100户开工建设。 行性报告。
二、开发工程 一期总部大楼 位于总部中心西南部,西临
总部中心实行统一规划用地、 统一功能布局、 统 330国道,北与商检大楼毗邻,南与会展中心呼应。
一基础设施建设、 分期开发统一管理模式。开发建 用地面积3.85万平方米, 建筑面积15.39万平方米,
设由总部中心办公室统一组织实施。总部大楼一 有金典大厦、金品大厦、金诚大厦、金族大厦4幢。
期、 二期、 三期由总部开发建设有限公司牵头, 企业 金典大厦、 金诚大厦设计为23层, 金品大厦、 金族
集资联建。一期人才公寓由市房地产开发公司开发 大厦为27层。土地挂牌出让起始价为1800元/
建设, 五星级大酒店以引资方式由上海世贸控股有 平方米, 工程概算4.9亿元。2008年3月中旬, 确
限公司投资建设, 大型商场由东城街道田宅村组织 定设计单位, 5月通过一期总部大楼建筑方案审
实施。总部大楼第一、两层和裙房为各类服务用房, 定, 7月通过建筑初步设计评审, 8月, 完成施工图
产权归政府所有,统一使用。其他楼层产权分割为 设计, 9月27日,举行开工典礼。2009年9月,主
企业所有, 办理土地使用证和房产证。总部中心办 体工程结顶, 2010年8月完工, 组织一期入驻企业
公楼用地为商业服务用地,使用年限40年;人才公 抽签,确定一期入驻企业的办公楼层和地下车位。
寓用地为住宅用地,使用年限70年。土地出让采取 15日开始入驻企业和服务机构进入装修, 12月入
公开挂牌的形式。土地受让后建设方须从出让之日 驻办公。
起半年内动工,两年半内竣工。总部大楼作为入驻
企业设立行政中心、 研发中心、 营销中心、 财务结算
中心和品牌经营、资本运作等功能用房。企业有特
殊原因需要转让总部大楼和人才公寓的,需经市总
部办同意,在收回优惠价差后,转让给符合入驻条件
的企业。为确保总部中心开发建设工作的连续性,
在市第十五届人民代表大会第三次会议上,全体代
表一致审议通过《关于总部中心开发建设管理的决

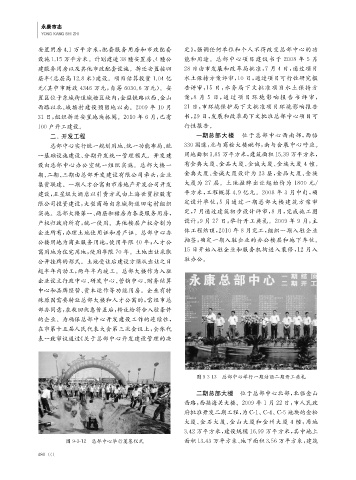

图9313 总部中心举行一期结顶二期开工典礼
二期总部大楼 位于总部中心北部,北临金山
西路,西接海关大楼。2009年1月22日,市人民政
府批准开发二期工程,为C1、 C4、 C5地块的金松
