Page 283 - 《鹿城年鉴2013》
P. 283

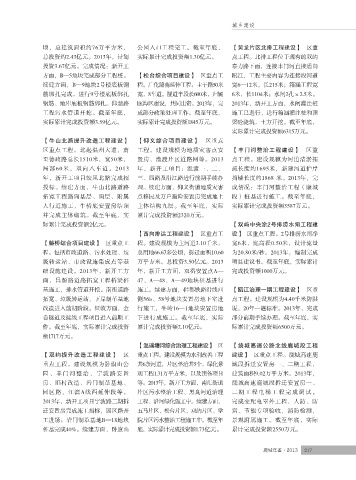

城乡建设
顷,总建筑面积约76万平方米, 公园入口工程完工。截至年底, 【黄龙片区北排工程建设】 区重
总投资约2.43亿元。2013年,计划 实际累计完成投资额1.30亿元。 点工程。北排工程位于现有的双屿
投资3.67亿元。完成情况:新开工 泰力路下面,连接丰门河直接通向
方面,B—5地块完成部分工程桩。 【松台综合项目建设】 区重点工 瓯江,工程主要内容为连接段河道
续建方面,B—9地块2号楼底板钢 程。广化路南延伸工程:主干路50米 宽6—12米,长215米;箱涵工程宽
筋绑扎完成,进行9号楼底板绑扎 宽,8车道。隧道半段长600米,归属 6米,长1104米;水闸2孔×2.5米。
钢筋、地库底板钢筋绑扎。仰新路 瓯海区建设,共同出资。2013年,完 2013年,新开工方面,水闸灌注桩
工程污水管道开挖。截至年底, 成部分政策处理工作。截至年底, 施工已进行,进行箱涵灌注桩和顶
实际累计完成投资额3.59亿元。 实际累计完成投资额1845万元。 梁砼浇筑,土方开挖。截至年底,
实际累计完成投资额6315万元。
【牛山北路提升改造工程建设】 【仰义综合项目建设】 区重点
区重点工程。北起温州大道,南 工程。建设规模为地质灾害点安 【丰门河整治工程建设】 区重
至德政路总长1510米,宽50米, 置房、渔渡片区道路网等。2013 点工程。建设规模为河道清淤拓
局部60米,双向八车道。2013 年,新开工项目:渔渡一、二、 疏长度约1695米,新建河道护岸
年,新开工项目蛟凤北路完成招 三、四路及沿江路进行前期手续办 挡墙长度约1868 米。2013年,完
投标。续建方面,牛山北路道路 理。续建方面,仰义街道地质灾害 成情况:丰门河整治工程(康城
拓宽工程路面基层、面层、附属 点移民及万户避险安置房完成地上 段)桩基进行施工。截至年底,
人行道施工,牛桥底安置房结顶 主体结构九层。截至年底,实际 实际累计完成投资额3587万元。
并完成主体砌筑。截至年底,实 累计完成投资额2320万元。
际累计完成投资额2亿元。 【双屿中央涂2号排涝水闸工程建
【西向排洪工程建设】 区重点工 设】 区重点工程。2号排涝水闸净
【藤桥综合项目建设】 区重点工 程。建设规模为主河道3.10千米, 宽6米,底高程0.50米,设计流量
程。包括市政道路、污水处理、垃 总用地66.67多公顷,拆迁面积10.60 为20.80米/秒。2013年,编制完成
圾转运站、市政设施集成点等基 万平方米。总投资3.50亿元。2013 项目建议书。截至年底,实际累计
础设施建设。2013年,新开工方 年,新开工方面,双岙安置点A— 完成投资额1000万元。
面,昌源路道路拓宽工程桥梁桩 47、A—48、A—49地块桩基进行
基施工,排水管道开挖。南街道路 施工。续建方面,鞋都铁路沿线西 【瓯江治理一期工程建设】 区重
拓宽、垃圾转运站、下岸制革基地 侧56b、58号地块安置房地下室进 点工程。建设规模为4.40千米防洪
改造进入前期阶段。征收方面,金 行施工,牛岭16—1地块安置房地 堤,20年一遇标准。2013年,完成
岙隧道及接线工程项目进入前期工 下进行成施工。截至年底,实际 部分前期手续办理。截至年底,实
作。截至年底,实际累计完成投资 累计完成投资额2.10亿元。 际累计完成投资额6500万元。
额1717万元。
【温瑞塘河综合治理工程建设】 区 【绕城高速公路北线鹿城段工程
【双屿提升改造工程建设】 区 重点工程。建设规模为水利改善工程 建设】 区重点工程。绕城高速鹿
重点工程。建设规模为卧旗山公 共6条河道,片区整治共5个,绿化景 城段拆迁安置房一、二期工程,
园、丰门河整治、宁波路安置 观工程1.31万平方米,以及预备项目 建筑面积9.02万平方米。2013年,
房、旧村改造、岩门制革基地、 等。2013年,新开工方面,南汇街道 绕城高速鹿城段拆迁安置房一、
园区路、江滨A线西延伸段等。 片区污水整治工程、黑臭河道治理 二期工程电梯工程完成调试。
2013年,新开工项目宁波路二期拆 工程、沿河绿化施工中。续建方面, 完成变配电室外工程,人防、防
迁安置房完成施工招标,园区路开 五马片区、松台片区、双屿片区、学 雷、节能专项验收,消防检测,
工进场;岩门制革基地B—18地块 院片区污水整治工程施工中。截至年 景观附属施工。截至年底,实际
桩基完成40%。续建方面,卧旗山 底,实际累计完成投资额1.73亿元。 累计完成投资额2550万元。
鹿城年鉴·2013 217
