Page 165 - 《鹿城年鉴2017》
P. 165
温州市鹿城区人民政府

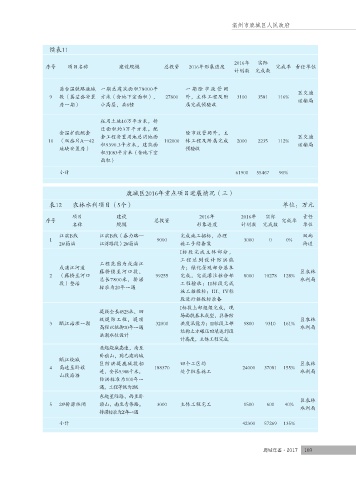

续表11
2016年 实际
序号 项目名称 建设规模 总投资 2016年形象进度 完成率 责任单位
计划数 完成数
甬台温铁路鹿城 一期总建筑面积78000平 一期除市政管网
区交通
9 段(箬笠岙安置 方米(含地下室面积), 27800 外,主体工程及附 3100 3581 116%
运输局
房一期) 小高层,共6幢 属完成预验收
征用土地10万平方米,拆
迁面积约3万平方米。配
金温扩能配套 套工程安置用地总用地面 除市政管网外,主 区交通
10 (双岙片A—42 102000 体工程及附属完成 2000 2235 112%
积9390.3平方米,建筑面 运输局
地块安置房) 预验收
积31083平方米(含地下室
面积)
小计 61900 55467 90%
鹿城区2016年重点项目进展情况(三)
表12 农林水利项目(5个) 单位:万元
项目 建设 2016年 2016年 实际 责任
序号 总投资 完成率
名称 规模 形象进度 计划数 完成数 单位
江滨B线 江滨B线(泰力路— 完成施工招标,办理 双屿
1 9000 3000 0 0%
2#箱涵 江湾路段)2#箱涵 施工手续备案 街道
I标段完成主体部分,
工程达到设计防洪能
工程范围为戍浦江
戍浦江河道 力;绿化景观部分基本
藤桥镇至河口段, 区农林
2 (藤桥至河口 99255 完成,完成灌注桩分部 8000 10278 128%
总长7800米,排涝 水利局
段)整治 工程验收;II标段完成
标准为20年一遇
施工招投标;III、IV标
段进行招投标准备
I标段上部框架完成,现
堤线全长4525米,四
场面貌基本成型,具备防
级堤防工程,堤顶 区农林
3 瓯江治理一期 32000 洪度汛能力;II标段上部 5800 9310 161%
高程以抵御20年一遇 水利局
结构土方碾压回填达到设
洪潮水位设计
计高度,主体工程完成
北起绕城高速,南至
卧旗山,同已建的城
瓯江绕城
区防洪堤鹿城段相 四个工区均 区农林
4 高速至卧旗 188370 24000 37081 155%
连,全长5.946千米, 处于桩基施工 水利局
山段海塘
防洪标准为100年一
遇,工程等级为2级
东起星际路,西至卧
区农林
5 2#排涝水闸 旗山,南至奇伟路。 3000 主体工程完工 1500 600 40%
水利局
排涝标准为20年一遇
小计 42300 57269 135%
鹿城年鉴·2017 103
