温州市鹿城区人民政府

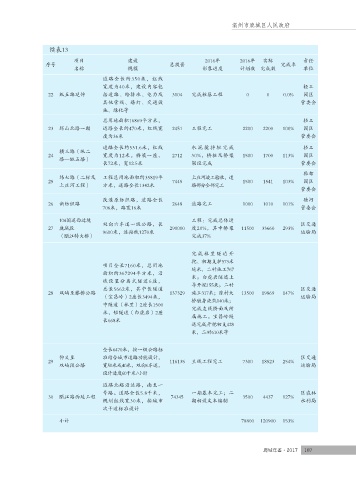

续表13
项目 建设 2016年 2016年 实际 责任
序号 总投资 完成率
名称 规模 形象进度 计划数 完成数 单位
道路全长约350米,红线
宽度为40米,建设内容包 轻工
22 纵五路延伸 括道路、给排水、电力及 3104 完成桩基工程 0 0 0.0% 园区
其他管线、路灯、交通设 管委会
施、绿化等
总用地面积16869平方米, 轻工
23 环山北路一期 道路全长约470米,红线宽 2451 工程完工 2200 2200 100% 园区
度为36米 管委会
道路全长约531.6米,红线 水泥 搅拌 桩完 成 轻工
横三路(纵二
24 宽度为12米。桥梁一座, 2712 30%,桥桩及桥梁 1500 1700 113% 园区
路—纵五路)
长72米,宽12.5米 架设完成 管委会
鞋都
纬七路(二标及 工程总用地面积约35819平 上庄河竣工验收,道
25 7445 1500 1541 103% 园区
上庄河工程) 方米,道路全长1342米 路部分全部完工
管委会
改造原纺织路,道路全长 塘河
26 新纺织路 2648 道路完工 1000 1010 101%
706米,路宽16米 管委会
104国道西过境 工程:完成总体进
双向六车道一级公路,长 区交通
27 鹿城段 290000 度20%,其中桥梁 11500 33660 293%
9600米,连接线1270米 运输局
(瓯江特大桥) 完成37%
完成 林里 隧道 开
挖、初期支护573米
项目全长7160米,总用地
延米,二衬施工767
面积约367294平方米,沿
米;白虎岩隧道上
线设置分离式隧道6座,
导开挖155米;二衬
总长5662米,其中长隧道 区交通
28 双屿至藤桥公路 137329 施工317米;陈村大 13500 19869 147%
(宝昌岭)2座长3494米, 运输局
桥墩身浇筑140米;
中隧道(林里)2座长1500
完成左线桥面及附
米,短隧道(白虎岩)2座
属施工。宝昌岭隧
长668米
道完成开挖初支428
米,二衬610米等
全长6470米,按一级公路标
仰义至 准结合城市道路功能设计, 区交通
29 116135 主线工程完工 7300 18523 254%
双屿段公路 宽50米或40米,双向6车道, 运输局
设计速度60千米/小时
道路北起沿达路,南至一
号路。道路全长5.8千米, 一期基本完工;二 区农林
30 瓯江路西延工程 74345 3500 4437 127%
规划红线宽30米,按城市 期初设文本编制 水利局
次干道标准设计
小计 78800 120900 153%
