              至年底,累计完成投资 1222.5 亿                                               煤加氢、乙烯裂解等装置自 5 月
              元,其中 2019 年完成投资 424.5 【推进炼化一体化项目建设】 按                             后相继投产。至年底,一期工程
              亿元。                              照市委、市政府要求,基地管委                   炼油、芳烃、乙烯及下游化工品装
                                               会全体上岛办公,与浙石化建立                   置已全面投料试车,打通全流程,
             【场地工程收尾】 自 2015 年 6 月             每周协调机制,协调推进或解决                   实现稳定运行并生产出合格产
              29 日大鱼山宫山岭隧道实施首次                 了一大批如金塘原油码头规划建                   品。全年加工原油 469.6 万吨,实
              爆破,启动舟山绿色石化基地建                   设、舟岱大桥跨电缆、危化品运                   现产值 161.8 亿元。项目二期已
              设后,通过对大小鱼山原 6.67 平               输、放射源运输、项目二期电力保                  经国家发改委同意调整为规划项
              方千米的悬水小岛进行围填海, 障、现场环境整治、增设一套空分                                    目并已开工建设,桩基及土建工
                                                                       8
              22.9 平方千米土地全部成陆,新                空压设备扩大用地需求、 号事                   程按计划推进,大件设备吊装逐
              建海堤 16.13 千米,塑料排水板总              故水池建设和接入河道方案优化                   步开展,陆续完成 6 个大型塔设
              长度近 2.45 亿延米,可绕赤道 6              改进、矿山边坡治理、施工期间临                  备安装,乙烯裂解炉辐射段等装

              圈;总开山工程量 8400 余万立方               时线路搭建运维、LNG 码头布局                 置部分安装就位。
              米,消耗炸药 24000 余吨,相当于              论证、发电机组电力质监、浙石                        加快推进项目建设的同时,
              填出 6 个西湖。                        化二期工程施工质量安全监督管                   全面推进审批工作。基地管委会
                  为保障项目用地合法合规, 理、项目一期消防验收、二期消防                                  专人对接项目报批事宜,每周跟
              是年,基地管委会多次对接自然                   图审等各类问题,保障项目按期                   进最新进展,帮助企业协调解决
              资源部申请对基地完成填海区域                   推进。                              报批困难。项目一期工程排污许
              开展分区分块竣工验收。自然资                       4000 万吨 / 年炼化一体化项            可证、基地动力中心变更环评和
              源部同意先行对基地东区 576 公                目一期常减压、轻烃回收、硫磺回                  排污许可证均已获批。浙石化进
              顷海域开展验收,舟山绿色石化                   收、煤焦制气、延迟焦化、催化裂                  口原油资质获商务部批复,2019
              基地管委会委托技术单位已完成                   化、重整、芳烃联合、汽油加氢、航                 年度进口原油配额获批 750 万
              验收测量并通过自然资源部东海
              局组织的专家评审。并按自然资
              源部同意的整改方案加快推进整
              改工作,至年底,东堤龙口已挖除
              打开,鱼唇湖周边已挖除 48 万立
              方米。
                  是年,完成新时代大道工程
             (石化大道)一期道路施工、中央
              大道以东路段路灯安装、鱼山公
              交车接泊站建设、鱼山大桥引桥
              段建设等相关工程。做好鱼山大
              桥移交和接管养,保障大桥通车,
              加快开展基地市政设施管养。协
              调推进舟岱大桥完成形象进度
              65%,220 千伏鱼山输变电工程
              完成 2 回路实现授电,原油输油
              管道和 LNG 管线敷设完成,并加

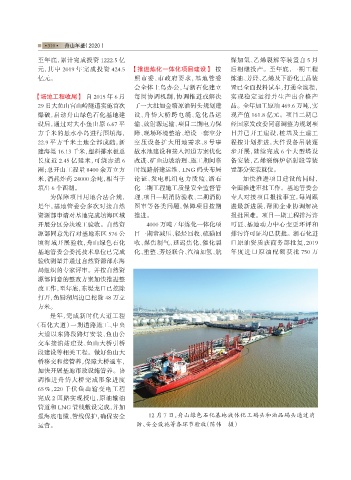

              强海底电缆、管线保护,确保安全                       12 月 7 日,舟山绿色石化基地液体化工码头和油品码头通过消
              运营。                               防、安全设施等各环节验收(陈伟 摄)
