Page 350 - 舟山年鉴(2022)
P. 350
水利水务 ZHOUSHAN YEARBOOK 2022 307
中管道安装 16.22 千米,沉井施工 告备案、规划选址审批、项目申请
38 座)完成 4.6 千米,累计完成 【青林(大沙调蓄)水库物理隔离 报告发改核准批复、初步设计招
8.72 千米,完成率 54%,沉井 31 栏安装工程】 概算总投资292.62 标,下步进行初步设计编制。
座,完成率 81.6%;泵站工程部分 万元,新建物理隔离栏 5.2 千米。 长春岭及团结水库输水管道
(李溪渡和岚山泵站)年底总体形 8 月 8 日开工,12 月底完工。 工程,起点位于长春岭水库东南
象完成至 92%。 侧,终点位于干 龙头周村拟建
完成镇海至马目跨海输水 【舟山本岛水源提升利用综合工 的岛北输水管道提升工程输水管
管道工程锚损管道修复工作。 程】 列入《舟山市水安全保障 道。建设内容为新建加压泵站一
完成大沙调蓄水库工程房屋拆 “十四五”规划》,列入 2022 年度 座,新 建 DN800 输水管线 2300
迁档案审核移交。做好工程质 市政府民生实事项目。是年,启 米,设计输水流量 0.5 立方米 / 秒,
量与安全检查问题整改。整理 动 2 个项目。 供水规模 4.32 万立方米 / 日。概
完成大沙调蓄水库红线外土地, 岛北输水管道提升工程,起 算总投资 2792.22 万元,其中建安
并与当地街道、经济合作社做好 点位于马岙加压泵站和白泉岭 工程 2534.59 万元。至年底完成
核实确认。 下水库,终点位于白泉傅家岙隧 项目赋码审批、项目安全风险评
洞进口。管线总长 14841 米,其 估报告备案、项目选址规划批复,
【普陀山天竺水库除险加固工程】 中新建 DN1000 钢管 12610 米, 下步进行项目申请报告发改核准
续建工程。总投资 723 万元, DN500PE 管 2231 米。设计输 批复。
2020 年 9 月 30 日开工,2020 年 水流量 1.0 立方米 / 秒,供水规
底完成趾脚混凝土基础浇捣、库 模 8.64 万立方米 / 日。概算总投 【舟山市污水处理厂配套主管网
区清淤和帷幕灌浆钻孔,完成工 资 13194.93 万元,其中建安工程 工程】 续建工程。概算总投资
程量的 50%。2021 年 12 月全部 10949.27 万元。至年底完成项目 54919.21 万元,主要新建一座 20
完工。 赋码审批、项目安全风险评估报 万立方米 / 日临城污水总泵站,
【舟山定海片原水综合管理服务
中心工程】 估算总投资 2700 万
元,改建管理房、宿舍楼、仓库及
其他管理用房和新建化验大楼并
完成相关装修。至年底,完成方
案设计送审稿、危房鉴定及方案
设计送规划审核、项目规划用地
许可审批、施工图纸设计和审核,
下一步进行施工招标前期工作。
【大陆引水一期海底管道综合整
治工程】 概算总投资 1492.86
万元,对一期管道进行检测维修,
至年底完成项目申请报告编制、
立项核准、工程初步设计招标、海
底管道渗漏勘测、初步设计编制,

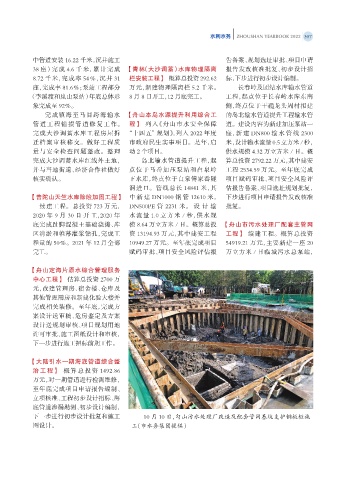

下一步进行初步设计批复和施工 10 月 10 日,勾山污水处理厂改造及配套管网基坑支护钢板桩施
图设计。 工(市水务集团提供)
