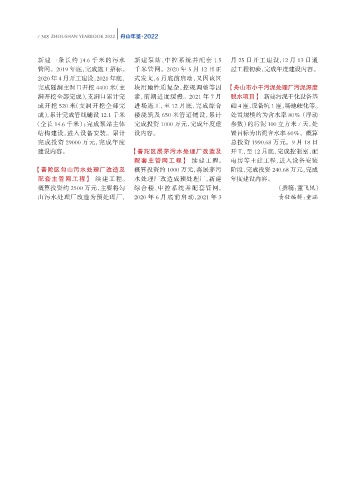

新建一条长约 14.6 千米的污水 新建泵站、中控系统并配套 1.5 月 25 日开工建设,12 月 13 日通
管网。2019 年底,完成施工招标。 千米管网。2020 年 5 月 12 日正 过工程初验,完成年度建设内容。
2020 年 4 月开工建设,2021 年底, 式发文,6 月底前启动,又因该区
完成隧洞主洞口开挖 4400 米(主 块用地性质复杂,控规调整等因 【舟山市小干污泥处理厂污泥深度
洞开挖全部完成),支洞口累计完 素,前期进度缓慢。2021 年 7 月 脱水项目】 新建污泥干化设备基
成开挖 520 米(支洞开挖全部完 进场施工,至 12 月底,完成综合 础 4 座,设备坑 1 座,场地硬化等。
成),累计完成管线铺设 12.1 千米 楼浇筑及 650 米管道铺设,累计 处置规模约为含水率 80%(浮动
(全长 14.6 千米);完成泵站主体 完成投资 1000 万元,完成年度建 参数)的污泥 100 立方米 / 天,处
结构建设,进入设备安装。累计 设内容。 置目标为出泥含水率 60%。概算
完成投资 29000 万元,完成年度 总投资 1990.68 万元。9 月 18 日
建设内容。 【普陀区展茅污水处理厂改造及 开工,至 12 月底,完成控制室、配
配套主管网工程】 续建工程。 电房等土建工程,进入设备安装
【普陀区勾山污水处理厂改造及 概算投资约 1000 万元,将展茅污 阶段,完成投资 240.68 万元,完成
配套主管网工程】 续建工程。 水处理厂改造成预处理厂,新建 年度建设内容。
概算投资约 2500 万元,主要将勾 综合楼、中控系统并配套管网。 (撰稿:童飞凤)
