交  通     ZHOUSHAN YEARBOOK 2022  327



                                              年底建成,完成投资 250 万元。                峙栅棚客运码头、东极北岙庙子
           【四好农村路建设】 完成新改建                                                     湖码头进行码头结构及周边设
            农村公路 20.4 千米,农村公路大 【普陀东极庙子湖客运码头】 续                                 施涂装等码头形象风貌提升工
            中修 91.8 千米,普陀、岱山等地                建工程。位于东极镇庙子湖岛                    作。3 月开工,完成总投资 450
            发展客货邮综合服务站和融合线                    南岙。新建 1 个 1000 总吨级(兼             万元。
            路,全市除岱山外全部获得“四好                   靠 2 个 500 总吨级)客运泊位以
            农村路”省级示范县(区)命名,万                  及配套设施,水工结构按 3000 总 【岱山县燕窝山陆岛交通码头及
                                      “
            里美丽经济交通走廊”达标县覆                    吨设计,设计年通过能力为旅客                   防波堤工程】 续建工程。总投
            盖率 100%,其中定海区获评省级                 68 万人次。项目总投资 3964 万              资 6.8 亿元,新建 3000 总吨级车
            示范县。                              元,至 2021 年底完成投资 700 万            渡泊位 2 个(结构按 5000 吨级设
                                              元,码头海上架子平台搭设完成                   计),1000总吨级客运泊位2个(泊
                                              70%的工程量,预制板完成 30%                位长度兼顾同时靠泊 3 艘 500 总
                     水运建设                     的工程量,引桥桩基完成 80%的                 吨级客船),后方陆域面积约 7.446

                                              工程量。                             万平方米,主要布置候船楼(客运
           【概 况】 2021 年,出台《舟山市                                                 中心)、车辆待渡区、停车场等设
           “蓝色岛链”水运特色工程建设 【普陀桃花悬鹁鸪客运码头】 续                                      施;为改善码头前沿泊稳条件,
            方案》,明确六大体系 27 项主要                 建工程。位于普陀区桃花悬鹁鸪                   新建防波堤 1 条,总长约 650 米。
            任务,获评浙江省交通强国试点                    岛西北侧,鹁鸪门水道东岸。新                   码头工程于 2019 年 9 月 17 日开
            半年度“擂台赛”优秀试点项目。 建 1 个 500 总吨级客运泊位及相                                工,防波堤工程于 2020 年 5 月 2
            打好陆岛交通码头专项提升 4 年                  应的配套设施,设计年通过能力                   日开工,其中防波堤工程及码头
            攻坚收官战,加快岱山燕窝山、沈                   为 1.39 万人次。4 月开工,至年底             工程(水工部分)于 2022 年 4 月 7
            家湾三期、泗礁岛车客渡等枢纽                    完成总投资 1926 万元,项目完工。 日通过交工验收。陆域部分已完
            型码头建设,推进一批乡镇码头                                                     成陆域宕渣回填 26 万立方米,完
            渡口的提升改造。开通朱家尖至 【普陀区全区陆岛码头风貌提升                                      成变电所灌注桩 26 根,完成离港
            普陀山至桃花、蚂蚁等普陀南部                    工程】 对蚂蚁岛客运码头、虾                   中心主体结构浇筑,完成闸口灌
            诸岛航线。根据舟岱大桥通车后
            出行需求及时优化调整相关航
            线。全年完成新增更新客渡船 8
            艘,船舶舒适性提升改造 16 艘。
            累计建成人脸识别检票通道 125
            道,实现 32 个客运站电子发票应
            用全覆盖。


           【定海册子交通码头】 续建工
            程。位于册子岛南岸,新建 500

            总吨级交通码头 1 座及相应的陆
            域配套设施。码头设计年通过
            能力 11.7 万人次,工程概算约为
            1517 万 元。2020 年 5 月正式开

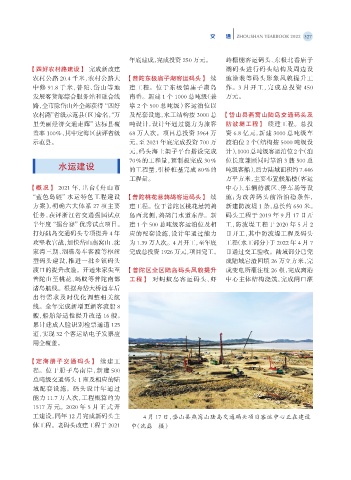

            工建设,同年 12 月完成新码头主                     4 月 17 日,岱山县燕窝山陆岛交通码头项目客运中心正在建设
            体工程。老码头改建工程于 2021                 中(沈磊 摄)
