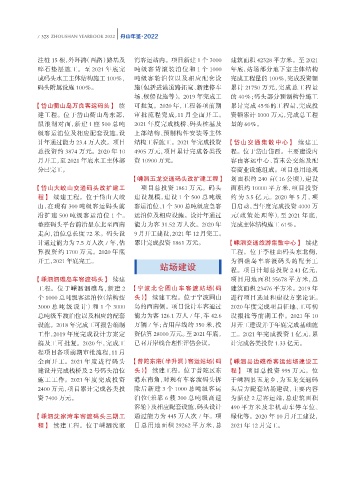

Page 371 - 舟山年鉴(2022)
P. 371

/ 328 ZHOUSHAN YEARBOOK 2022  舟山年鉴·2022



              注桩 15 根,外环路(西路)路基及               湾客运站内。项目新建 1 个 3000              建筑面积 42328 平方米。至 2021
              碎石垫层施工。至 2021 年底完                吨级客货滚装泊位和 1 个 1000               年底,站场部分地下室主体结构
              成码头水工主体结构施工 100%, 吨级客轮泊位以及相应配套设                                   完成工程量的 100%,完成投资额
              码头附属设施 100%。                     施(包括进港道路拓宽、新建停车                  累计 21750 万元,完成总工程量
                                               场、候船设施等)。2019 年完成工               的 40%;码头部分预制构件施工
             【岱山衢山岛万良客运码头】 续                   可批复。2020 年,工程各项前期                累计完成 45%的工程量,完成投
              建工程。位于岱山衢山岛东部, 审批流程完成,11 月全面开工。 资额累计 1000 万元,完成总工程
              鼠浪湖对面,新建 1 座 500 总吨              2021 年度完成栈桥、码头桩基及                量的 60%。
              级客运泊位及相应配套设施,设                   上部结构、预制构件安装等主体
              计年通过能力 23.4 万人次。项目               结构工程施工。2021 年完成投资 【岱山交通集散中心】 续建工
              总投资约 3874 万元。2020 年 10           4905 万元,项目累计完成各类投                程。位于岱山岱西。主要建设内
              月开工,至 2021 年底水工主体部               资 10900 万元。                      容由客运中心、首末公交站及配
              分已完工。                                                             套商业设施组成。项目总用地规
                                              【嵊泗五龙交通码头改扩建工程】 划面积约 240 亩(16 公顷),建设

             【岱山大峧山交通码头改扩建工                     项目总投资 1861 万元。码头                面积约 10000 平方米,项目投资
              程】 续建工程。位于岱山大峧                   建设规模,建设 1 个 500 总吨级              约为 3.5 亿 元。2020 年 5 月,项
                                                         1
              山,在现有 300 吨级客运码头前                客运泊位、 个 300 总吨级应急客               目启动,当年度完成投资 4000 万
              沿扩建 500 吨级客运泊位 1 个。 运泊位及相应设施。设计年通过                                元(政策处理等),至 2021 年底,
              整座码头平台前沿呈东北至西南                   能力为客 31.52 万人次。2020 年            完成主体结构施工 61%。
              走向,泊位总长度 72 米。码头设                9 月开工建设,2021 年 12 月完工。
              计通过能力为 7.5 万人次 / 年,估             累计完成投资 1861 万元。                 【嵊泗交通旅游集散中心】 续建
              算投资约 1700 万元。2020 年底                                              工程。位于李柱山码头东北侧,
              开工,2021 年底完工。                                                     为泗礁岛车客渡码头的配套工
                                                        站场建设                    程。项目计划总投资 2.41 亿元,
             【嵊泗泗礁岛车客渡码头】 续建                                                    项目用地面积 35678 平方米,总
              工程。位于嵊泗泗礁岛,新建 2 【宁波北仑圆山车客渡站场(码                                    建筑面积 23476 平方米。2019 年
              个 1000 总吨级客运泊位(结构按               头)】 续建工程。位于宁波圆山                  进行项目选址和建设方案论证。
              3000 总吨级设计)和 1 个 3000            岛的西南侧。项目设计车客通过                   2020 年度完成项目征地、工可初
              总吨级车渡泊位以及相应的配套                   能力为客 126.1 万人 / 年,车 42.6         设报批等前期工作。2021 年 10
              设施。2018 年完成工可报告编制                万辆 / 年;占用岸线约 350 米,投             月开工建设并于年底完成基础施
              工作,2019 年度完成设计方案定                资估算 28000 万元。至 2021 年底, 工。2021 年完成投资 1 亿元,累
              稿及工可批复。2020 年,完成工                已召开岸线合理性评估会议。                    计完成各类投资 1.33 亿元。
              程项目各项前期审批流程,11 月
              全面开工。2021 年度进行码头 【普陀东港(半升洞)客运站场(码 【嵊泗县边礁岙客运站场建设工
              建设并完成栈桥及 2 号码头泊位                 头)】 续建工程。位于普陀区东                  程】 项目总投资 995 万元。位
              施工工作。2021 年度完成投资                 港东南角,对现有车客渡码头拆                   于嵊泗县五龙乡,为五龙交通码
              2400 万元,项目累计完成各类投                除后新建 3 个 1000 总吨级客运              头后方配套站场建设,主要内容
              资 7400 万元。                       泊位(兼靠 6 艘 300 总吨级高速              为新建 2 层客运站,总建筑面积
                                               客轮)及相应配套设施,码头设计                  490 平方米及非机动车停车位、

             【嵊泗沈家湾车客渡码头三期工                    通过能力为 445 万人次 / 年。项              绿化等。2020 年 10 月开工建设,
              程】 续建工程。位于嵊泗沈家                   目总用地面积 29262 平方米,总               2021 年 12 月完工。
