第十编 水 利
小(一)型水库 2 座,小(二)型水库 38 座,小(三)型重要山塘和一般山塘 810 座。
表 10-1-3 2001 ~ 2013 年绍兴县水库山塘除险加固及投资情况
整修水库 整修山塘(座) 总投资(万元)
除险 全国小型 整修 全国小
加固 小(一) 小(二) 农田水利 山塘 型农田 整修山塘 小(一)
时间 中型 型 型 合计 重点县建 面上 总计 水利重 面上项目 中型 型、小
点县建 (二)型
设项目 项目
设项目
2001 1 1 9 360 — 360 10354.57 — 2086.26 5931 2337
2006 — — 1 58 — 58 711.63 — 469.63 — 242
2007 — 1 1 64 — 64 1420.24 — 717.24 — 703
2008 — — 3 57 — 57 1658.05 — 859.05 — 799
2009 — — 4 50 34 16 3992.92 2327.5 218.46 — 1447
2010 — — 4 55 30 25 4449.27 2788.7 364.59 — 1296
2011 — — 6 68 31 37 5273.35 2249.8 534.58 — 2489
2012 — — 4 33 — 33 1705.9 — 600.9 — 1105
2013 — — 6 65 — 65 2782.98 — 1147.98 — 1635
合计 1 2 38 810 95 715 32348.91 7365.9 6998.69 5931 12053
平水江水库除险加固 平水江水库是绍兴县最大的水库,建成于 1964 年。初建时由于受经济
和技术条件的限制,建设标准偏低,工程存在一定的缺陷。经过 30 多年的运行,水库出现较多安全
隐患。主要是坝基渗漏严重,坝内输水涵管出现环向裂缝,副坝溢洪道土坝过水,以及设施老化等,
严重危及大坝安全,因而被列为全县水库除险加固的重点。
1998 年,绍兴县委、县政府决定,对平水江水库实施建库后的第一次大规模除险加固。由县水
利水电局组织开展勘测设计等前期工作,并以水利系统为主体成立工程现场指挥部。除险加固工
程自 1999 年 12 月动工,于 2001 年 12 月底竣工,共历时 2 年。完成总投资 6380 万元,其中工程部
分投资 3680 万元,征地移民投资 2700 万元。所需资金除中央预算内(国债)资金下拨 1300 万元外,
其余均为县级财政投入。
除险加固工程主要措施包括:对大坝坝
基及两岸坝肩进行帷幕灌浆防渗处理;封堵
原右坝端内发电输水涵管,新辟输水隧洞;
将副坝溢洪道改建为 3 孔泄洪闸,在副坝坝
顶上增设钢筋混凝土防浪墙。以及坝顶和
坝坡整修、上坝道路建设、发电站移建并装
机更新等配套设施建设。

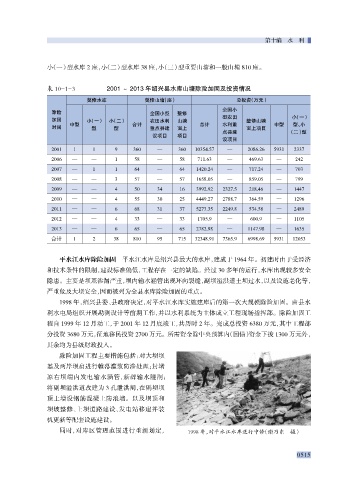

同时,对库区管理范围进行重新划定, 1998 年,对平水江水库进行中修(谢乃东 摄)
