                                                第二节  水  闸



                   概  况

                   绍兴县境内有中型水闸共 4 座,即马山闸、东江闸、迎阳闸和滨海闸。其中,除马山闸为 20
               世纪 60 年代初修建外,其余 3 闸均为 1990 年以后兴建。
                   东江闸  位于县围海涂九〇丘东堤北端,主泄海涂垦区涝水入曹娥江,兼平原内水调控。
               1991 年 2 月 21 日动工,1993 年 3 月 20 日竣工。由县水利水电勘测设计室设计,县水利水电建

               筑工程公司施工。
                   该闸共 2 孔,每孔净宽 6 米,总净宽 12 米,正常泄流量 141.4 立方米 / 秒,最大泄流量 158.26
               立方米 / 秒。闸由上游连接段、闸室段和下游连接段 3 部分组成。上游连接段有引水河道长 13 米,
               河面宽 22 米;闸室段采用沉井基础处理;下游连接段有消力池长 21.8 米,海漫长 46.2 米,排水江

               道 50 米。建闸共费 250 万元,由省、县两级财政负担。
                   迎阳闸  位于九一丘东堤北端,与东江闸相距 3.8 千米左右,以排涝为主,兼及挡潮、通航、
               泄内水入曹娥江。1991 年 12 月 7 日动工,1993 年 6 月 30 日竣工。其闸的结构、泄流量及设计、
               施工单位均与东江闸类同。建闸共 298 万元,由省、县两级财政负担。

                   东江和迎阳两闸辅佐新三江闸泄水,尤其是在新三江闸外淤积排水不畅时,境内平原涝水可
               通过姚家埠闸和解放闸经海涂干河由东江、迎阳二闸外排泄水。
                   滨海闸枢纽工程  位于绍兴县滨海工业区北部的钱塘江边,西面与杭州市萧山区相邻,闸址
               距绍兴市区约 40 千米,距新三江闸约 20 千米,距曹娥江大闸 5.5 千米。工程于 2008 年 6 月动

               工兴建,2009年8 月建成,2010年1月9日开通试运行,总投资6326万元。整个工程包括一座排涝闸、
               一座节制闸、.7 千米河道以及管理房等配套设施组成,设计排涝标准为 30 年一遇,挡潮标准为 100
                           1
               年一遇,为挡潮、排涝、配水等综合利用的枢纽工程。其中,排涝闸分为 3 孔,单孔净宽 8 米,总净宽
               24 米,设计排涝流量 299 立方

               米 / 秒,主要由闸室基础空箱、
               闸室(包括闸墩、闸槽、胸墙)、交
               通桥和工作桥组成。节制闸为
               4 孔,每孔净宽 8 米,采用普通

               平板钢闸门。节制闸顺水流方
               向总长 94.5 米,闸顶高程 10.2
               米,交通桥宽 9 米,另设有工作
               桥,节制闸两边孔为双扉门,可

               通航。闸间河道全长 1.7 千米,

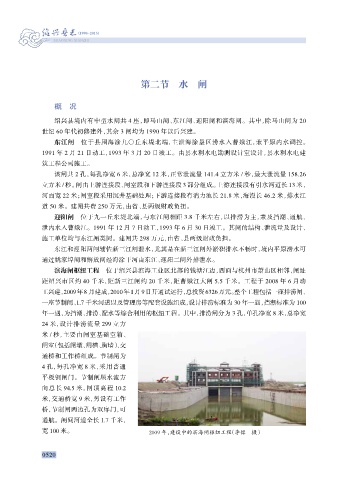

               宽 100 米。                            2009 年,建设中的滨海闸枢纽工程(李铭  摄)
