Page 580 - 《绍兴县志(1990-2013)第一册》
P. 580
(1990-2013)
SHAOXING XIANZHI
浆和细骨料混凝土、环氧树脂
以及喷锌防护等材料,对该闸
进行防腐加固处理。
2001 年 11 月 11 日至 2002
年 3 月 24 日,绍兴县对新三江
闸进行首次闸房大修,施工内容
主要为闸室和电气维修,闸面公
路桥上部结构修理。

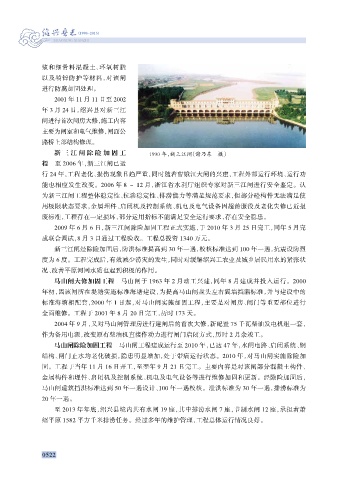

新三江闸除险加固工 1990 年,新三江闸(谢乃东 摄)
程 至 2006 年,新三江闸已运
行 24 年,工程老化、损伤现象日趋严重,同时随着曹娥江大闸的兴建,工程外部运行环境、运行功
能也相应发生改变。2006 年 8 ~ 12 月,浙江省水利厅组织专家对新三江闸进行安全鉴定。认
为新三江闸工程整体稳定性、抗渗稳定性、排涝能力等满足规范要求,但部分砼构件无法满足使
用极限状态要求,金属埋件、启闭机及控制系统、机电及电气设备因超龄服役及老化失修已近报
废标准,工程存在一定损坏,部分运用指标不能满足安全运行要求,存在安全隐患。
2009 年 6 月 6 日,新三江闸除险加固工程正式实施,于 2010 年 3 月 25 日完工,同年 5 月完
成联合调试,8 月 3 日通过工程验收。工程总投资 1340 万元。
新三江闸经除险加固后,防洪标准提高到 30 年一遇,校核标准达到 100 年一遇,抗震设防烈
度为 6 度。工程完成后,有效减少涝灾的发生,同时对缓解绍兴工农业及城乡居民用水的紧张状
况、改善平原河网水质也起到积极的作用。
马山闸大修加固工程 马山闸于 1963 年 2 月动工兴建,同年 8 月建成并投入运行。2000
年初,因该闸所在堤塘实施标准海塘建设,为提高马山闸盘头左右翼墙挡潮标准,并与建设中的
标准海塘相配套,2000 年 1 日起,对马山闸实施加固工程,主要是对闸房、闸门等重要部位进行
全面维修。工程于 2001 年 8 月 20 日完工,历时 173 天。
2004 年 9 月,又对马山闸管理房进行建闸后的首次大修,新配置 75 千瓦柴油发电机组一套,
作为备用电源,改变原有柴油机直接作动力进行闸门启闭方式,历时 2 月余竣工。
马山闸除险加固工程 马山闸工程建成运行至 2010 年,已达 47 年,水闸电路、启闭系统、钢
结构、闸门止水均老化破损,隐患明显增加,处于带病运行状态。2010 年,对马山闸实施除险加
固。工程于当年 11 月 16 日开工,至翌年 9 月 21 日完工。主要内容是对该闸部分混凝土构件、
金属构件和埋件、启闭机及控制系统、机电及电气设备等进行维修加固和更新。经除险加固后,
马山闸建筑挡洪标准达到 50 年一遇设计、100 年一遇校核。泄洪标准为 30 年一遇,排涝标准为
20 年一遇。
至 2013 年年底,绍兴县境内共有水闸 19 座,其中排涝水闸 7 座,节制水闸 12 座,承担着萧
绍平原 1582 平方千米排涝任务。经过多年的维护管理,工程总体运行情况良好。
0522
