              (含白塔洋),工程从 2011 年开始整治,至 2012 年完工,项目投资估算 1198 万元,治理的重点为河
               道护岸及整修,共治理河岸总长 16.252 千米,其中老河磡利用 4.423 千米,老河磡整修 3.873 千米,
               新砌护岸 7.956 千米,另设置一定数量河埠。工程等级为Ⅳ等,主要建筑物级别为 4 级,次要建筑物
               级别为 5 级,防洪标准为 20 年一遇,治涝标
               准为 20 年一遇。


                   南运河整治工程

                   南运河整治工程于 2012 年 9 月开工,
               2013 年 10 月完工。起点为钱清镇念眼大桥

               北侧约 250 米处,终点至杭金衢连接线,河
               道全长 7.448 千米,工程投资 4732 万元。通
               过清淤、护岸等工程措施,对南运河和西小

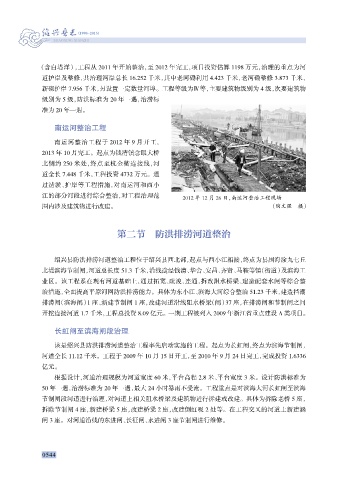

               江的部分河段进行综合整治,对工程治理范                             2012 年 12 月 26 日,南运河整治工程现场

               围内涉及建筑物进行改建。                                                                 (陶文强  摄)



                                        第二节  防洪排涝河道整治




                   绍兴县防洪排涝河道整治工程位于绍兴县西北部,起点与西小江相接,终点为县围海涂九七丘
               北堤滨海节制闸,河道总长度 51.3 千米,沿线途经钱清、华舍、安昌、齐贤、马鞍等镇(街道)及滨海工
               业区。该工程系在现有河道基础上,通过拓宽、疏浚、连通,拆改阻水桥梁、建造配套水闸等综合整

               治措施,全面提高平原河网防洪排涝能力。具体为东小江、滨海大河综合整治 51.23 千米,建造挡潮
               排涝闸(滨海闸)1 座、新建节制闸 1 座,改建河道沿线阻水桥梁(闸)37 座,在排涝闸和节制闸之间
               开挖连接河道 1.7 千米,工程总投资 8.09 亿元。一期工程被列入 2009 年浙江省重点建设 A 类项目。


                   长虹闸至滨海闸段治理

                   该是绍兴县防洪排涝河道整治工程率先启动实施的工程。起点为长虹闸,终点为滨海节制闸,
               河道全长 11.12 千米。工程于 2009 年 10 月 15 日开工,至 2010 年 9 月 24 日完工,完成投资 1.6336
               亿元。

                   根据设计,河道治理规模为河道宽度 60 米,平台高程 2.8 米、平台宽度 3 米。设计防洪标准为
               50 年一遇,治涝标准为 20 年一遇,最大 24 小时暴雨不受淹。工程重点是对滨海大河长虹闸至滨海
               节制闸段河道进行治理,对河道上相关阻水桥梁及建筑物进行拆建或改建。具体为拆除老桥 5 座,
               拆除节制闸 4 座,新建桥梁 5 座,改建桥梁 2 座,改建倒虹吸 2 处等。在工程交叉的河道上新建涵

               闸 3 座。对河道沿线的东进闸、长征闸、永进闸 3 座节制闸进行维修。
