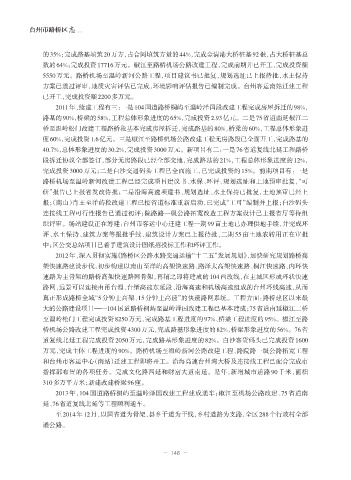

                的35%;完成路基填筑20万方,占合同填筑方量的44%,完成金清港大桥桩基92根,占大桥桩基总
                数的64%;完成投资17716万元。椒江至路桥机场公路改建工程,完成前期并已开工,完成投资额

                5550万元。路桥机场至温岭新河公路工程,项目建议书已批复,规划选址已上报待批,水土保持
                方案已通过评审,地质灾害评估已完成,环境影响评估报告已编制完成。台州客运南站迁建工程
                已开工,完成投资额2200多万元。
                    2011年,续建工程有三:一是104国道路桥桐屿至温岭泽国段改建工程完成房屋拆迁的98%,

                路基的90%,桥梁的58%,工程总体形象进度的65%,完成投资2.93亿元。二是75省道南延椒江二
                桥至温岭松门改建工程路桥段基本完成房屋拆迁,完成路基的80%,桥梁的60%,工程总体形象进
                度60%,完成投资1.6亿元。三是椒江至路桥机场公路改建工程无房路段已全面开工,完成路基的
                40.7%,总体形象进度的30.2%,完成投资3000万元。新项目有二:一是76省道复线北延工程路桥

                段拆迁协议全部签订,部分无房路段已经全部交地,完成路基的21%,工程总体形象进度的12%,
                完成投资3000万元;二是白沙交通码头工程已全面施工,已完成投资的15%。前期项目有:一是
                路桥机场至温岭新河改建工程已经完成项目建议书、水保、环评、规划选址和土地预审批复,“可
                研”报告已上报省发改待批;二是沿海高速项建书、规划选址、水土保持已批复,土地预审已经上

                报;(南山)肖王至洋屿段改建工程已按省道标准重新启动,已完成“工可”编制并上报;白沙码头
                连接线工程可行性报告已通过初评;院路路一级公路拓宽改造工程方案设计已上报省厅等待组
                织评审。场站建设正在筹建:台州市客运中心迁建工程一期99亩土地已办理供地手续,并完成环

                评、水土保持、建筑方案等报批手续,建筑设计方案已上报待批,二期 55 亩土地农转用正在审批
                中;区公交总站项目已着手建筑设计图纸招投标工作和环评工作。
                    2012年,深入贯彻实施《路桥区公路水路交通运输“十二五”发展规划》,加快研究规划路桥高
                架快速路建设步伐,初步构建以南山至洋屿高架快速路、路泽太高架快速路、桐江快速路、内环快

                速路为主骨架的路桥高架快速路网骨架,再辅之即将建成的104西改线,在主城区形成环状快速
                路网,远景可以连接由甬台温、台缙高速东延段、沿海高速和机场高速组成的台州环线高速,从而
                真正形成路桥全域“5分钟上高架、15分钟上高速”的快速路网系统。工程方面:路桥建区以来最

                大的公路建设项目——104国道路桥桐屿至温岭泽国改建工程已基本建成;75省道南延椒江二桥
                至温岭松门工程完成投资8250万元,完成路基工程进度的97%、桥梁工程进度的95%。椒江至路
                桥机场公路改建工程完成投资4300万元,完成路基形象进度的82%,桥梁形象进度的56%。76省

                道复线北延工程完成投资2050万元,完成路基形象进度的82%。白沙客货码头已完成投资1600
                万元,完成主体工程进度的90%。路桥机场至温岭新河公路改建工程、路院路一级公路拓宽工程
                和台州市客运中心(南站)迁建工程即将开工。沿海高速台州湾大桥及连接线工程已配合完成市
                指挥部布置的各项任务。完成文化路西延和财富大道南延。是年,新增城市道路 90 千米,面积
                310多万平方米;新建改建桥梁96座。

                    2013 年,104 国道路桥桐屿至温岭泽国改建工程建成通车;椒江至机场公路改建、75 省道南
                延、76省道复线北延等工程顺利通车。
                    至2014年12月,以国省道为骨架,县乡干道为干线,乡村道路为支路,全区288个行政村全部
                通公路。
