委县政府汇报,达成一致意见。
第二节 工程建设
1985年4月8日,县政府颁发(青政字〔1985〕78号)文件,建立“金温铁路青田县工程建设指
挥部”。
青田段工程的开工始于1993年6月18日的狮子头隧道。省总指挥部对金温铁路建设实施“抓两
头、带中间”的施工战略,青田段开工初始阶段进程较慢,至1995年底只完成总工程量的8%。1995
年底,省委、省政府对青田段建设提出 “力拼青田、两年贯通”的要求,青田段1996年初展开全线突
击施工。
青田段全线有隧道明洞49座,总长14郾65千米,占线路总长的20郾10% ;有桥梁40座,总长5郾91千
米,占线路总长的8郾10%。金温铁路6座特大桥就有3座(小溪、徐岙、港头)在青田段内;有涵洞242
座,总长5507郾91米;路基站场施工方616郾08万方。青田段设计总工程量1000多万方,桥隧合计长度
20郾56千米,占全线长度的28郾20%。桥隧相连、高填方、高挡墙接连不断,且沿线山陡沟深、地形复
杂、交通不便,青田段工程的施工难度可与成昆铁路相比。青田段工程成为金温铁路全面攻坚的关
键路段,为实现“两年贯通”目标,县指挥部成立腊口段、祯良段、良港段三大施工管理处,组织施工
队伍49支,施工人员8000多名,近千台机械设备进驻沿线工地。
为配合全面攻坚,青田完成诸多准
备工程项目,修筑110多千米的施工便
道,89个施工码头,架设60多千米供电高
压线路,安装变压器70台,配备发电机组
91台,为全面施工提供保证。为确保整体
工程畅行无阻,顺利提前完成征迁任务,
共征借土地366.26公顷,拆迁房屋1876
间、建筑面积153925平方米,迁移坟墓
4339穴。
1996年10月31日,经过近万名建设
者的奋力拼搏,铺轨机进入青田,腊口段
23郾76千米开始铺轨。1997年1月8日, 祯

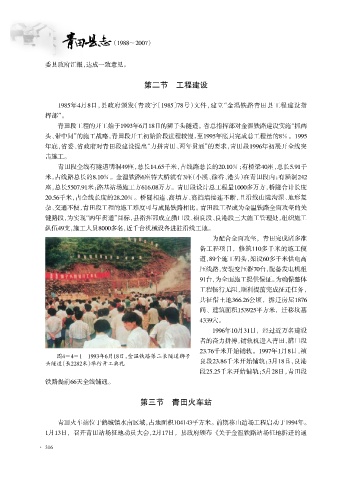

图4-4-1 1993年6月18日,金温铁路第二长隧道狮子
头隧道(长2282米)举行开工典礼 良段23郾86千米开始铺轨;3月18日,良港
段25郾25千米开始铺轨;5月28日,青田段
铁路提前66天全线铺通。
第三节 青田火车站
青田火车站位于鹤城镇水南区域,占地面积104143平方米。前期移山造场工程启动于1994年。
1月13日,召开青田站场征地动员大会,2月17日,县政府颁布《关于金温铁路站场征地拆迁的通
· 316
