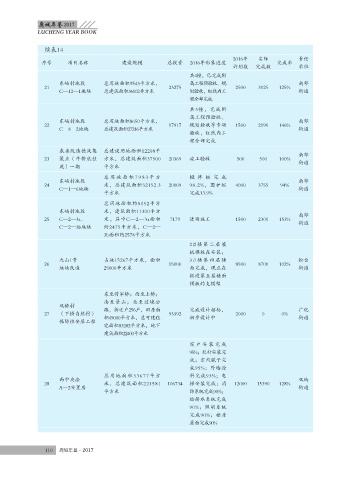

续表14
2016年 实际 责任
序号 项目名称 建设规模 总投资 2016年形象进度 完成率
计划数 完成数 单位
共4幢,已完成附
东屿村地段 总用地面积9543平方米, 属工程预验收、规 南郊
21 23275 2500 3125 125%
C—12—1地块 总建筑面积36002平方米 划验收,红线内工 街道
程全部完成
共3幢,完成附
属工程预验收、
东屿村地段 总用地面积8650平方米, 南郊
22 17917 规划验收等专项 1500 2190 146%
C—8—2地块 总建筑面积27216平方米 街道
验收,红线内工
程全部完成
农房改造德政集 总建设用地面积12208平
南郊
23 聚点(牛桥底佳 方米,总建筑面积37500 20369 竣工验收 500 500 100%
街道
苑)一期 平方米
总用地面积7983平方 搅拌桩完成
东屿村地段 南郊
24 米,总建筑面积32152.3 20009 98.2%,围护桩 4000 3755 94%
C—1—6地块 街道
平方米 完成13.9%
总用地面积约5052平方
东屿村地段 米,建筑面积11300平方
南郊
25 C—2—3a、 米。其中C—2—3a面积 7179 进场施工 1500 2300 153%
街道
C—2—3b地块 约2475平方米,C—2—
3b面积约2578平方米
2 #楼第二层梁
板模板在安装;
九山1号 占地15267平方米,面积 3 #楼第四层楼 松台
26 15000 8500 8700 102%
地块改造 25000平方米 面完成,现正在 街道
搭设第五层楼面
模板的支模架
东至将军桥;西至上桥;
南至景山;北至过境公
双桥村
路,拆迁户256户,旧房面 完成设计招标, 广化
27 (下桥自然村) 93392 2000 0 0%
积45000平方米,总可建住 初步设计中 街道
保障性安居工程
宅面积83282平方米,地下
建筑面积22400平方米
窗户安装完成
95%;栏杆安装完
成;室内腻子完
成95%;外墙涂
总用地面积33677平方 料完成93%;电
西中央涂 双屿
28 米,总建筑面积221581 106734 梯安装完成;消 12000 15390 128%
A—2安置房 街道
平方米 防系统完成90%;
给排水系统完成
90%;照明系统
完成90%;裙房
屋面完成90%
