Page 77 - 《鹿城年鉴2018》
P. 77
温州市鹿城区人民政府

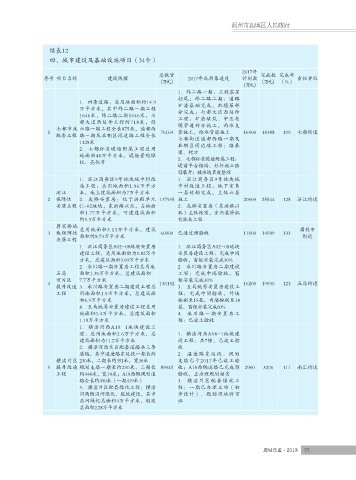

续表12
四、城市建设及基础设施项目(34个)
2017年
总投资 完成数 完成率
序号 项目名称 建设规模 2017年底形象进度 计划数 责任单位
(万元) (万元) (%)
(万元)
1.纬二路一期:工程零星
扫尾;纬二路二期:道路
1.四条道路,总用地面积约14.9 矿渣基础完成,水稳层部
万平方米,其中纬二路一期工程 分完成;七都大道西延伸
1646米,纬二路二期1646米,七 工程:矿渣填筑、中压电
都大道西延伸工程约718米,经
七都市政 六路一期工程全长875米,通都西 缆管道部分施工,雨水支
1 76164 管施工,给水管道施工 16900 18388 109 七都街道
配套工程 路一期及北侧区间道路工程全长 七都街道通都西路一期及
1128米 北侧区间道路工程:路基
2.七都标准堤塘附属工程总用 填、挖方
地面积48万平方米,堤塘景观绿 2.七都标准堤塘附属工程:
化、亮化等
堤前平台铺砖、栏杆施工陆
续展开;被水坡草皮整理
1.滨江商务区9号地块城中村改 1.滨江商务区9号地块城
造工程:总用地面积1.86万平方 中村改造工程:地下室负
滨江 米,地上建筑面积为7万平方米 一层结构完成,主体六层
2 保障性 2.灰桥安置房:位于洪殿单元 137935 施工 20000 25544 128 滨江街道
安居工程 C-02地块,东游路以北,占地面 2.灰桥安置房(东游路以
积1.77万平方米,可建建筑面积 北)主体结顶,室内装修机
约5.3万平方米 电抹灰工程
蒋家桥地
3 块保障性 总用地面积3.13万平方米,建筑 60000 已通过预验收 11000 14589 133 蒲鞋市
面积约8.73万平方米
街道
安居工程
1.滨江商务区A02-08地块安置房 1.滨江商务区A02-08地块
建设工程,总用地面积为0.82万平 安置房建设工程:完成中间
方米,总建筑面积3.99万平方米 验收,窗框安装完成30%
2.永川路一期安置房工程总用地 2.永川路安置房二期建设
五马 面积1.35万平方米,总建筑面积 工程:完成中间验收,窗
旧片区 7.7万平方米 框安装完成30%
4 136152 16200 19930 123 五马街道
提升改造 3.永川路安置房二期建设工程总 3.五马统筹安置房建设工
工程 用地面积1.5万平方米,总建筑面 程:完成中间验收,外墙
积6.9万平方米 粉刷至15层,内墙粉刷至14
4.五马统筹安置房建设工程总用 层,窗框安装完成60%
地面积0.4万平方米,总建筑面积 4.永川路一期安置房工
1.19万平方米 程:已竣工验收
1.横渎河西A18-1地块建设工
程:总用地面积2.6万平方米,总 1.横渎河西A18-1地块建
建筑面积为11.2万平方米 设工程:共7幢,已竣工验
2.横渎河西片区配套道路共三条 收
道路,其中温迪路东延段一期长约 2.温迪路东延段、规划
横渎片区 230米,二期长约391米,宽30米 支路已于2017年已竣工验
5 提升改造 规划支路一期长约230米,二期长 89045 收;A18西侧道路已完成预 2900 3206 111 南汇街道
工程 约344米,宽18米;A18西侧规划道 验收,正办理规划核实
路全长约490米(一期419米) 3.横渎片区配套绿化工
3.横渎片区配套绿化工程:横渎 程:一期已办理立项(初
河两侧沿河绿化、驳坎建设,其中 步设计)、规划用地许可
沿河绿化总面积4万平方米,驳坎 证
总面积2.28万平方米
鹿城年鉴·2018 77
