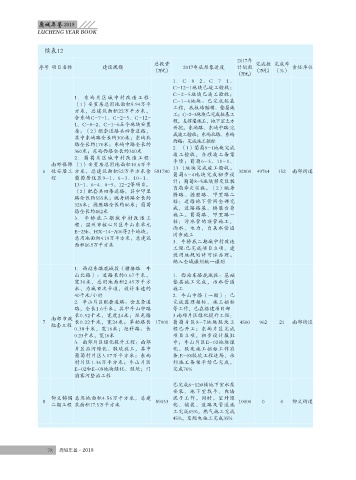

续表12
2017年
总投资 完成数 完成率
序号 项目名称 建设规模 2017年底形象进度 计划数 责任单位
(万元) (万元) (%)
(万元)
1.C -8-2、C -7-1、
C-12-1地块已竣工验收;
C-2-5地块已竣工验收;
1.东屿片区城中村改造工程:
(1)安置房总用地面积5.94万平 C-1-6地块:已完成桩基
工程,底板砖胎模、垫层施
方米,总建筑面积22万平方米,
含东屿C-7-1、C-2-5、C-12- 工;C-2-3地块已完成桩基工
程,支撑梁施工,地下室土方
1、C-8-2、C-1-6五个地块安置
房;(2)配套道路共四条道路, 开挖。东屿路、东屿中路:完
成竣工验收;东屿北路、东屿
其中东屿路全长约300米;东屿北
路全长约170米;东屿中路全长约 西路:完成施工招标
2.(1)葡萄9-1地块完成
360米;东屿西路全长约310米
2.葡萄片区城中村改造工程: 竣工验收,办理竣工备案
南郊保障 (1)安置房总用地面积10.6万平 手续;葡萄6-3、10-1、
6 性安居工 方米,总建筑面积52万平方米含 581780 13-1地块完成竣工验收。 32800 49764 152 南郊街道
葡萄6-4地块完成初步设
程 葡萄居住区9-1、6-3、10-1、
13-1、6-4、8-5、12-2等项目。 计;葡萄8-5地块移交区教
育局牵头实施。(2)眺舟
(2)配套共四条道路,其中甲里
路全长约555米;眺舟桥路全长约 桥路、德胜路、甲里路二
标:道路地下管网全部完
326米;德胜路全长约86米;葡萄 成,道路路基、桥梁台身
路全长约462米 施工。葡萄路、甲里路一
3 . 牛桥底二期城中村改造工 标:污水管的顶管施工,
程:温州市核心片区牛山东单元 雨水,电力,自来水管道
E-25b、HX-14-A06等2个地块, 同步施工
总用地面积4.19万平方米,总建筑 3.牛桥底二期城中村改造
面积16.5万平方米
工程:已完成项目立项、建
设用地规划许可证办理。
纳入全域谋划统一谋划
1.西站东路鹿城段(横塘路—牛
山北路):道路长约0.67千米, 1.西站东路鹿城段:基础
宽30米,总用地面积2.45万平方 垫层施工完成,污水管道
米,为城市次干道,设计车速约 施工
40千米/小时 2.牛山中路(一期):已
2.牛山片区配套道路:含五条道 完成监理招标、施工招标
路,全长1.6千米。其中牛山中路 等工作,已在搭建项目部
长0.52千米,宽度24米;炬光路 3.南郊片区绿化提升工程:
南郊市政
7 长0.22千米,宽24米;翠柏路长 17900 葡萄片区8-7地块驳坎工 4500 962 21 南郊街道
配套工程
0.38千米,宽16米;炬科路:长 程已开工;东屿片区完成
0.23千米,宽16米 项目立项,初步设计报批
3.南郊片区绿化提升工程:南郊 中;牛山片区E-02地块绿
片区沿河绿化、驳坎施工,其中 化、驳坎施工招标工作准
葡萄村片区3.17万平方米;东屿 备,E-08驳坎工程进场,水
村片区1.36万平方米;牛山片区 利施工备案手续已完成,
E-02和E-08地块绿化、驳坎;门 完成76%
前寨河整治工程
已完成6-12#楼地下室水泵
安装、地下室找平、内墙
仰义锦园 总用地面积4.56万平方米,总建 泥子工作。同时,室外绿
8 89433 10000 0 0 仰义街道
二期工程 筑面积17.5万平方米 化、铺装、道路及管道施
工完成65%,燃气施工完成
45%。变配电施工完成35%
