               续表

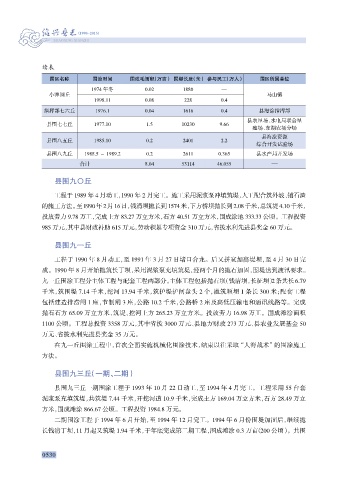

                  围区名称          围涂时间         围成毛面积(万亩) 围堤长度(米) 参与民工(万人)                  围区所属单位
                                1974 年冬           0.02         1880         —
                  小潭围丘                                                                     马山镇
                                 1998.11          0.08         228          0.4

                指挥部七六丘           1976.1           0.04         1616         0.4         县海涂指挥部
                                                                                    县农垦场、水电局联合垦
                 县围七七丘           1977.10          1.5         10230        9.66
                                                                                      殖场、东湖农场分场
                                                                                         县海涂资源
                 县围八五丘           1985.10          0.2          2401         2.2
                                                                                       综合开发试验场
                 县围八九丘       1988.5 ~ 1989.2      0.2          2611        0.365        县水产局开发场
                            合计                    8.04        53114       46.055             —

                   县围九〇丘

                   工程于 1989 年 4 月动工,990 年 2 月完工。施工采用泥浆泵冲填筑堤,人工配合筑外坡、铺石渣
                                          1
               的施工方法。至1990年2月16日,钱清坝抛长到1574米,下方桥坝抛长到2.08千米,总筑堤4.10千米,
               投放劳力 9.78 万工,完成土方 83.27 万立方米,石方 40.51 万立方米,围成涂地 333.33 公顷。工程投资
               985 万元,其中县财政补助 615 万元,劳动积累专项资金 310 万元,省拨水利先进县奖金 60 万元。


                   县围九一丘

                   工程于 1990 年 8 月动工,至 1991 年 3 月 27 日堵口合龙。后又拼宽加高堤坝,至 4 月 30 日完
               成。1990 年 8 月开始抛筑长丁坝,采用泥浆泵充填筑堤,经两个月的抛石加固,围堤达到渡汛要求。
                                                                                             2
               九一丘围涂工程分主体工程与配套工程两部分。主体工程包括抛石坝(钱清坝,长征坝)条共长6.79
               千米,筑围堤 7.14 千米,挖河 13.94 千米,筑护堤护闸盘头 2 个,抛筑顺坝 1 条长 300 米;配套工程
               包括建造排涝闸 1 座,节制闸 3 座,公路 10.2 千米,公路桥 2 座及高低压输电和通讯线路等。完成
               抛石石方 65.09 万立方米,筑堤、挖河土方 265.23 万立方米。投放劳力 16.98 万工。围成滩涂面积
               1100 公顷。工程总投资 3358 万元,其中省拨 3000 万元、县地方财政 273 万元、县农业发展基金 50

               万元、省拨水利先进县奖金 35 万元。
                   在九一丘围涂工程中,首次全面实施机械化围涂技术,结束以往采取“人海战术”的围涂施工
               方法。



                   县围九三丘(一期、二期)
                   县围九三丘一期围涂工程于 1993 年 10 月 22 日动工,至 1994 年 4 月完工。工程采用 55 台套
               泥浆泵充填筑堤,共筑堤 7.44 千米,开挖河道 10.9 千米,完成土方 169.04 万立方米,石方 28.49 万立
               方米,围成滩涂 866.67 公顷。工程投资 1984.8 万元。

                   二期围涂工程于 1994 年 6 月开始,至 1994 年 12 月完工。1994 年 6 月份围堤加固后,继续抛
               长钱清丁坝,11 月起又筑堤 1.94 千米,于年底完成第二期工程,围成滩涂 0.3 万亩(200 公顷)。共围
