Page 590 - 《绍兴县志(1990-2013)第一册》
P. 590
(1990-2013)
SHAOXING XIANZHI
理规划的实施,在绍兴县境内有圆满的结果。为境内 100 年一遇标准海塘封闭圈的最终形成创造有
利条件,对滨海工业区防洪、防潮提供安全保障。随着北堤岸线的形成,绍兴县首次拥有千吨级船舶
的出海通道,还有助于加快钱塘江尖山河段整治,也为曹娥江大闸的建设奠定良好基础。
口门丘中东片工程(县围九七丘二期) 工程于 2002 年 10 月 18 日开工,于 2003 年 9 月完工。
共完成抛坝 4.893 千米,筑堤
6.347 千米,石方 170.76 万立方
米,土方 648.4 万立方米,围成
面积 450 公顷,总投资 1.3464
亿元。
口门丘西片工程(县围
九七丘二期) 自 2006 年 10
月20日 动 工,至2007年7月
10 日完工,历时 259 天。共完
成土方 289.4 万立方米,石方

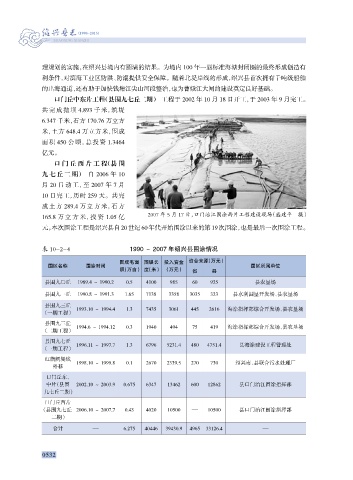

165.8 万 立 方 米,投 资 1.05 亿 2007 年 5 月 17 日,口门治江围涂西片工程建设现场(盛建平 摄)
元。本次围涂工程是绍兴县自20世纪60年代开始围涂以来的第19次围涂,也是最后一次围涂工程。
表 10-2-4 1990 ~ 2007 年绍兴县围涂情况
围成毛面 围堤长 投入资金 资金来源(万元)
围区名称 围涂时间 围区所属单位
积(万亩) 度(米) (万元) 省 县
县围九〇丘 1989.4 ~ 1990.2 0.5 4100 985 60 925 县农垦场
县围九一丘 1990.8 ~ 1991.3 1.65 7138 3358 3035 323 县水利围垦开发场、县农垦场
县围九三丘 1993.10 ~ 1994.4 1.3 7435 3061 445 2616 海涂指挥部综合开发场、县农垦场
(一期工程)
县围九三丘 1994.6 ~ 1994.12 0.3 1940 494 75 419 海涂指挥部综合开发场、县农垦场
(二期工程)
县围九七丘
1996.11 ~ 1997.7 1.3 6796 5231.4 480 4751.4 县海涂建设工程管理处
(一期工程)
红旗闸堤线 1998.10 ~ 1999.8 0.1 2670 2339.5 270 730 绍兴市、县联合污水处理厂
外移
口门丘东、
中片(县围 2002.10 ~ 2003.9 0.675 6347 13462 600 12862 县口门治江围涂指挥部
九七丘二期)
口门丘西片
(县围九七丘 2006.10 ~ 2007.7 0.43 4020 10500 — 10500 县口门治江围涂指挥部
二期)
合计 — 6.275 40446 39430.9 4965 33126.4 —
0532
