第十编  水  利



                 成滩涂 1.6 万亩(1066.67 公顷),总筑围堤 9.38 千米(其中一线海塘 7.87 千米),治理曹娥江出口段

                (左岸)1.60 千米,挖河 12.84 千米,建成公路 13.09 千米,公路桥 3 座,输电线路 10 千伏级 7.21 千米,
                 380 伏级 7.26 千米。共计完成土方 207.38 万立方米,石方 67.99 万立方米。工程投资 3555 万元,其
                 中省补助 520 万元,向省贷款 780 万元,县地方财政补助 705 万元,县拨出造地费 240 万元,县农业
                 发展基金 510 万元,劳动积累金 800 万元。投入劳力 12.14 万工。


                     县围九七丘(一期工程)

                     工程自 1996 年 11 月 15 日开工,至 1997 年 7 月 30 日完工。工程分主体工程与配套工程两部分。
                 主体工程包括筑海堤 6.79 千米,挖河 11.17 千米,抛石顺坝一条长 1.45 千米,0 千伏高压专用输电
                                                                                      1
                                                                                       2
                 线路 1.68 千米;配套工程包括建公路 9.77 千米,跨径 36 米、宽 8 米公路桥 2 座, 孔、 米节制闸 3 座。
                                                                                           6
                 工程总投资 5231.39 万元,其中省拨 480 万元,县地方财政 4751.39 万元,投劳 14.34 万工。

                     红旗闸堤线外移围涂

                     红旗闸堤线外移围涂工程自 1998 年 10 月中旬动工,至 1999 年 8 月完工。工程结合县标准海
                 塘建设,将红旗闸上、下游 2.8 千米内凹形堤线截弯取直,缩短堤线长度,整治该段江道,使其稳定主
                 槽,改善排涝条件。堤线外移后,围成土地近 66.67 公顷,作为绍兴市、县联合污水处理厂建设用地。
                 共完成开挖土方 0.62 万立方米,填筑土方 44.45 万立方米,铺设石渣 2.28 万立方米,抛石 20.24 万立

                 方米,浆(灌)砌块石 0.91 万立方米,砼及埋石砼 0.46 万立方米。筑堤 2.67 千米,围成面积 66.67 公顷,
                 总投资 2339.54 万元。


                     口门丘治江围涂工程

                     绍兴县口门治江围涂工程位于钱塘江尖山河段南岸,曹娥江出口西侧,故名“口门”,该丘围涂称
                “口门丘”。工程分为口门丘中、东片和口门丘西片二期。口门治江围涂工程是绍兴县历次围涂中难
                 度和风险最大的一次。其中,口门丘中、东片围区处于整个钱塘江潮差最大地段,秋季大潮时,一次
                 涨落最大值 8.8 米。同时,受钱塘江中股潮直接顶冲,江道深,滩涂低,坝头最深处高程为 -15.4 米,

                 有一半堤线处在 0 米以下。围区涂面高程 0
                                      0
                 米以下的面积占 20%, ~ 3 米和 3 米以上
                 的面积各占 40%,可围高程的滩涂仅占总面
                 积的 1/3。本次围涂工程所需石方约占全县

                 全年石方开采量的 1/10。为降低堵口闭气难
                 度,施工中采用隔堤圈围的办法,将围区分成
                 11 小区块,先后共实施 20 次堵口。由于滩
                 涂低、潮差大、风急浪高,其中 8 次堵口失利。

                 口门丘治江围涂工程的完成,除一般意义上

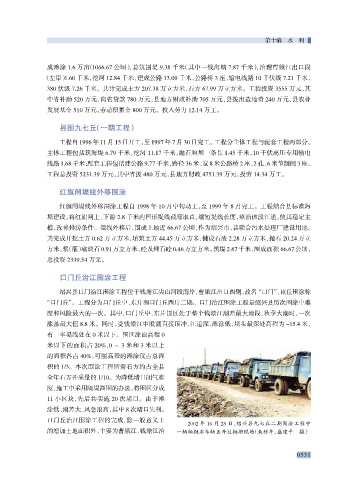

                                                                2002 年 10 月 28 日,绍兴县九七丘二期围涂工程中
                 的增加土地面积外,主要为曹娥江、钱塘江治                        一辆辆抛石车辆正开往抛坝现场(来移年、盛建平  摄)
