第九编 水利 电力
底高程-1.84 米,防洪标准提高到 20 年一
遇。2011 年 12 月,泗安塘泗安绿洲大桥至
管埭大桥段拓浚工程开工 ,全程 6.72 千
米。该工程列入国家中小河流整治项目,
工程内容包括河道拓至底高-1.84 米,底宽
12 米,加固加高堤防 11.31 千米,其中左岸
6.42 千米、右岸 4.89 千米,通过河道疏浚
达到 20 年一遇防洪标准。计划工期 2 年,
总投资 2822.3 万元,其中中央资金 657 万
元、省级财政 453 万元、市县财政 250 万
元、其他投资 1462.3 万元。
杨家浦港 杨家浦港拓浚是省重点工

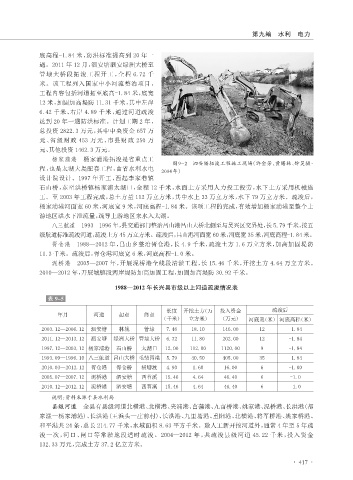

图 9-2 泗安塘拓浚工程施工现场(许金芳、黄曙林、钟昊摄·
程,也是太湖大堤配套工程,由省水利水电 2004年)
设计院设计。1997 年开工,西起李家巷镇
石山桥,东至洪桥镇杨家浦太湖口,全程 12 千米,水面土方采用人力投工投劳,水下土方采用机械施
工。至 2003 年工程完成,总土方量 112 万立方米,其中水上 33 万立方米,水下 79 万立方米。疏浚后,
杨家浦港河面宽 60 米,河底宽 9 米,河底高程-1.84 米。该项工程的完成,有效增加杨家浦港至整个上
游地区洪水下泄流量,疏导上游地区来水入太湖。
八三航道 1993—1996 年,县交通部门整治吕山港吕山大桥北侧至与吴兴区交界处,长 5.79 千米,按五
级航道标准疏浚河道,疏浚土方 45 万立方米。疏浚后,吕山港河面宽 60 米,河底宽 35 米,河底高程-1.84 米。
胥仓港 1988—2012 年,吕山乡整治胥仓港,长 4.9 千米,疏浚土方 1.6 万立方米,加高加固堤防
11.3 千米。疏浚后,胥仓港河底宽 6 米,河底高程-1.0 米。
泥桥港 2005—2007 年,开展泥桥港全线段清淤工程,长 15.46 千米,开挖土方 4.64 万立方米。
2010—2012 年,开展城镇段两岸堤防加高加固工程,加固加高堤防 30.92 千米。
1988—2012 年长兴县市级以上河道疏浚情况表
表 9-5
长度 开挖土方(万 投入资金 疏浚后
年月 河道 起点 终点
(千米) 立方米) (万元) 河底宽(米) 河底高程(米)
2003.12—2006.12 泗安塘 林城 管埭 7.46 18.10 146.00 12 -1.84
2011.12—2013.12 泗安塘 绿洲大桥 管埭大桥 6.72 11.80 202.00 12 -1.84
1997.12—2003.12 杨家浦港 石山桥 太湖口 12.00 112.00 1120.00 9 -1.84
1993.09—1996.10 八三航道 吕山大桥 毛柴园港 5.79 40.50 405.00 35 -1.84
2010.03—2012.12 胥仓港 胥仓桥 横塘渡 4.90 1.60 16.00 6 -1.00
2005.07—2007.12 泥桥港 泗安塘 西苕溪 15.46 4.64 46.40 6 -1.0
2010.12—2012.12 泥桥港 泗安塘 西苕溪 15.46 4.64 46.40 6 -1.0
说明:资料来源于县水利局
县级河道 全县有县级河道北横港、北横港、夹浦港、菖蒲港、九亩桥港、姚家港、泥桥港、长洪港(都
家漾—杨家浦港)、长洪港(王浜头—庄前村)、长洪港、九里塘港、重阳港、北横港、将军桥港、姚家桥港、
和平港共 24 条,总长 214.77 千米,水域面积 8.63 平方千米。除人工新开挖河道外,通常 4 年至 5 年疏
浚一次,河口、闸口等常淤地段适时疏浚。2004—2012 年,共疏浚县级河道 45.22 千米,投入资金
132.33 万元,完成土方 37.2 亿立方米。
