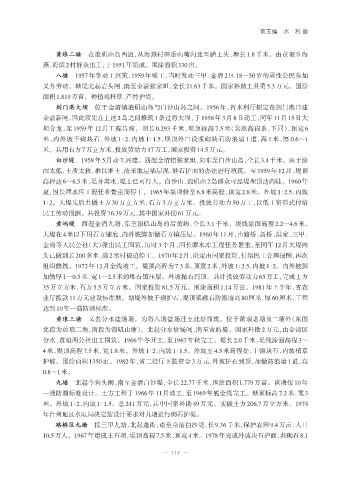

Page 159 - 台州市路桥区志
P. 159

第五编 水 利 ■



                    黄
                    黄琅二塘       在浪矶山岛西边,从海燕村田岙山嘴向北至踏上头,塘长 1.8 千米。由黄琅乡海
                      琅
                           塘
                         二
                燕、海滨2村群众出工,于1951年筑成。围涂面积330亩。
                    八塘     1957年冬动工兴筑,1959年竣工,当时发动三甲、金清2区18~50岁的男性公民参加
                    八
                      塘
                义务劳动。塘堤北起岩头闸,南至金清张家坦,全长21.63千米。国家补助工具费5.3万元。围涂
                面积1.819万亩。种植鸡秆草、芦竹护堤。
                      门
                    剑
                    剑门港大坝         位于金清镇浪矶山岛与白沙山岛之间。1956年,省水利厅拟定在剑门港口建
                             坝
                           大
                         港
                金清新闸,因此须先在上述2岛之间修筑1条过海大坝,于1958年3月8日动工,同年11月15日大
                坝合龙,至 1959 年 12 月工程告竣。坝长 0.293 千米,坝顶标高 7.5 米(吴淞高程系,下同),顶宽 6
                米,内外坡干砌块石,外坡 1∶2,内坡 1∶1.5,坝顶外口设浆砌块石防浪墙 1 道,高 1 米,厚 0.6~1
                米。共用石方7万立方米,投放劳动力17万工,国家投资14.5万元。

                      沙
                    白
                         堤
                    白沙堤      1958年5月动工兴建。西起金清镇张家坦,向东至白沙山岛,全长3.4千米。由于涂
                面太低,土质太软,难以堆土,故采取层柴层泥、砂石护面的办法进行填筑。至1959年12月,堤顶
                高程达6~6.5米,堤身离水,堤上已可行人。白沙山、浪矶山2岛群众可经堤坝顶达内陆。1960年
                夏,因长潭水库工程任务繁重而停工。1965年堤坝修至6.8米高程,顶宽2.8米。外坡1∶2.5,内坡

                1∶2。大堤先后共做土方30万立方米,石方3万立方米。投放劳动力50万工,以低工资形式付给
                民工劳动报酬。共投资76.39万元,其中国家补助61万元。
                         堤
                      屿
                    黄屿堤      西起金清九塘,东至浪矶山岛的后黄屿,全长3.1千米。堤线涂面高程2.2~4.6米。
                    黄
                大堤在4米以下用石方铺底,内外坡脚加做石方镇压层。1960年11月,由路桥、新桥、洪家、三甲、
                金清等人民公社(大)派出民工围筑,历时3个月,因长潭水库工程任务繁重,至同年12月大堤两
                头已做到长200多米、高2米时被迫停工。1970年2月,决定由国家投资,付给民工合理报酬,再次
                组织修筑。1972年12月全线竣工。堤顶高程为7.3米,顶宽2米,外坡1∶2.5,内坡1∶2。内外坡脚

                加做厚1~0.5米、宽1~2.5米的堆石镇压层。外坡抛石到顶。共计投放劳动力65万工,完成土方
                35万立方米,石方5.5万立方米。国家投资81.5万元。围涂面积1.14万亩。1981年上半年,省农
                业厅拨款11万元建设标准塘。塘堤外坡干砌护石,堤顶浆砌石防浪墙高80厘米、厚60厘米,工程

                达到10年一遇防潮标准。
                    黄 琅  三 塘   又名分水盐场塘。为将八塘盐场迁至此处而筑。位于黄琅老塘及二塘外(东面
                    黄琅三塘
                北段为黄琅二塘,南段为浪矶山塘)。北起分水盐场闸,南至黄屿堤。国家补助2万元,由金清区
                分水、黄琅两公社出工围筑。1966年冬开工,至1967年秋完工。堤长2.0千米,堤线涂面高程3~

                4米,堤顶高程7.5米,宽1.8米。外坡1∶2,内坡1∶1.5。外坡至4.5米高程处,干砌块石,内坡植草
                护坡。围涂面积1350亩。1982年,省二轻厅下拨资金3万元,外坡护石到顶,加做防浪墙1道,高
                0.8~1米。

                    九 塘    北起今岩头闸,南至金清白沙堤,全长22.77千米,围涂面积1.779万亩。该塘按10年
                    九塘
                一遇防潮标准设计。土方工程于1966年11月动工,至1969年底全线完工。塘顶标高7.2米,宽3
                米。外坡 1∶2,内坡 1∶1.5。总 241 万元,其中国家补助 49 万元。实做土方 206.7 万立方米。1974
                年台州地区水电局决定按设计要求对九塘进行砌石护堤。
                    路 桥  区 九 塘   接三甲九塘,北起蓬街,南至金清白沙堤,长9.36千米,保护农田9.4万亩、人口
                    路桥区九塘
                10.5万人。1967年建成土石坝,堤顶高程7.5米,顶宽4米。1978年完成外坡块石护面,共砌石8.1


                                                            117
