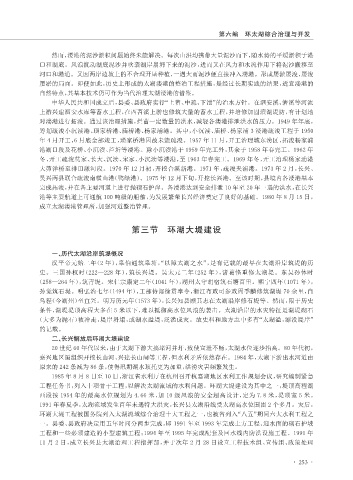

Page 315 - 《长兴县志(1988-2012)》(上册)
P. 315
第六编 环太湖综合治理与开发
然而,溇港的泥沙淤积问题始终未能解决。每次山洪均携带大量泥沙而下,随水势的平缓淤积于港
口和湖底。风浪扰动湖底泥沙并吹袭湖岸崩坍下来的泥沙,进而又在风力和水流作用下将泥沙搬移至
河口和港道。又因两岸边坡上的不合理开垦种植,一遇大雨泥沙便直接冲入溇港。形成屡淤屡浚,屡浚
屡淤的局面。即便如此,历史上形成的太湖溇港的整治工程措施,是经过长期实践的结果,适宜溇港的
自然特点,其基本技术仍可作为当代治理太湖溇港的借鉴。
中华人民共和国成立后,县委、县政府实行“上蓄、中疏、下泄”的治水方针。在泗安溪、箬溪等河流
上游兴建泗安水库等蓄水工程,在西苕溪上游也修筑大量的蓄水工程,并培修加固滨湖堤防,有计划地
对溇港进行拓浚。通过该治理措施,拦蓄一定数量的洪水,减轻各溇港排泄洪水的压力。1949 年年底,
筹划疏浚小沉渎港、琐家桥港、庙桥港、杨家浦港。其中,小沉渎、庙桥、杨家浦 3 溇港疏浚工程于 1950
6
年 4 月开工, 月底全部竣工,琐家桥港因故未能疏浚。1957 年 11 月,开工治理城东涝区,拓浚杨家浦
港湖口段及花桥、小沉渎、芦圻等溇港。除小沉渎港于 1959 年完工外,其余于 1958 年春完工。1962 年
冬,开工疏浚莫家、长大、沉渎、宋家、小沉渎等溇港,至 1963 年春完工。1969 年冬,开工治理杨家浦港
大茆洋桥至排田漾河段。1970 年 12 月初,开挖合溪新港。1971 年,疏浚夹浦港。1973 年 2 月,长兴、
吴兴两县联合疏浚南横山港(鸭绿港)。1975 年 12 月下旬,开挖长兴港。至该时期,县境内各溇港基本
完成拓浚,并在各主要河道上进行抛砌石护岸。各溇港达到安全排泄 10 年至 20 年一遇的洪水,在长兴
港等主要航道上可通航 100 吨级的船舶,为发展繁荣长兴经济奠定了良好的基础。1980 年 8 月 15 日,
成立太湖溇港管理所,加强河道整治管理。
第三节 环湖大堤建设
一、历代太湖沿岸筑堤概况
汉平帝元始二年(2 年),皋伯通筑皋塘,“以障太湖之水”,是有记载的最早在太湖沿岸筑堤的历
史。三国孙权时(222—228 年),筑长兴堤。吴太元二年(252 年),诸葛恪重修太湖堤。东吴孙休时
(258—264 年),筑青堤。宋仁宗康定二年(1041 年),湖州太守胡宿筑石塘百里。熙宁四年(1071 年),
孙觉筑石堤。明弘治七年(1494 年),工部侍郎徐贯奉令,浙江布政司参政周季麟修筑湖堤 70 余里,自
乌程(今湖州)至宜兴。明万历元年(1573 年),长兴知县顾其志在太湖沿岸修石堤等。然而,限于历史
条件,湖堤堤顶高程大多在 5 米以下,难以抵御高水位风浪的袭击。太湖沿岸的水灾特征是湖堤砌石
(大多为抛石)被冲走,堤岸坍塌,或湖水溢堤,泛滥成灾。故史料和地方志中多有“太湖溢,漂没堤岸”
的记载。
二、长兴解放后环湖大堤建设
20 世纪 60 年代以来,由于太湖下游大搞堵河并圩,致使宣泄不畅,太湖水位逐步抬高。80 年代初,
嘉兴地区虽组织开挖长山河、兴建长山闸等工程,但水利矛盾依然存在。1984 年,太湖下游出水河道由
原来的 242 条减为 86 条,使得汛期湖水顶托更为加重,洪涝灾害频繁发生。
1985 年 8 月 8 日至 10 日,浙江省水利厅在杭州召开杭嘉湖地区水利工作规划会议,研究编制紧急
工程任务书,列入十项骨干工程,以解决太湖流域的水利问题。环湖大堤建设为其中之一,堤顶高程湖
西段按 1954 年的最高水位规划为 4.66 米,加 10 级风浪的安全超高设计,定为 7.8 米,堤顶宽 5 米。
1991 年春夏季,太湖流域发生百年未遇特大洪灾,长兴县太湖沿线受太湖高水位围困 2 个多月。灾后,
环湖大堤工程被国务院列入太湖流域综合治理十大工程之一,也被省列入“八五”期间六大水利工程之
一。县委、县政府决定用五年时间分两步完成,即 1991 年至 1993 年完成土方工程、迎水面的砌石护坡
工程和一些必须建造的小型建筑工程;1994 年至 1995 年完成配套及回水线内防洪设施工程。1991 年
11 月 2 日,成立长兴县太湖治理工程指挥部,并于次年 2 月 28 日设立工程技术组、宣传组、政策处理
· 253 ·
