Page 317 - 《长兴县志(1988-2012)》(上册)
P. 317

第六编      环太湖综合治理与开发



              房 3663 户、房间 7536 间,落实灶头 2064 个,担负起 103212 名民工的接待工作。县商业供销部门新增
              设生产和生活资料供应点 8 个;邮电部门为各分指挥部安装电话机 9 台,线路长 58 千米;供电部门借用
              变压器 21 台,新增变压器 7 台,架设诋压线路 40 多千米,保证全线通电和安全用电;卫生部门派出医
              生、卫生防疫人员 100 多人;保险公司为 1.3 万人作人身保险,700 户家庭作财产保险;公安、交通部门
              努力维护好水陆交通秩序,做好治安、调解及后方的保卫工作;水利农机局抽调 30 余名工程技术人员上
              工地,配合县指挥部抓好工程标准质量,对各乡镇的 300 多名农村施工员进行技术培训,把施工质量要
              求落实到施工中去。由于前期准备工作充分,措施得力,各项工作有组织、有计划、有准备,从而为工程
              建设创造了良好条件。在土方开挖施工期间,省委副书记沈祖伦到环湖大堤长兴段工地,慰问筑堤民
              工。省委常委、常务副省长许行贯和省水利厅领导先后 5 次上环湖大堤,和民工们一起参加劳动。县
              委、县人大常委会、县政府、县政协领导和机关干部,均到工地参加劳动。区、乡镇干部除值班外,都吃住
              在工地,与民工同劳动,民工说“我们身上又多少泥,书记乡长身上也有多少泥”。至 11 月 30 日,经过
              10 万“大军”的奋战,二期土方工程全部完成,共开挖土方 300 万立方米,二期大堤长 28.8 千米,堤顶高
              程 5.16 米,宽 7 米。土方工程完工民工离开时,太湖沿线乡镇村民纷纷燃放鞭炮送行。
                  至 1993 年 6 月,环湖大堤长兴段基本建成,为太湖“有岸无堤”历史划上句号。累计完成土石方
              393.3 万立方米,其中浆砌块石 4.07 万立方米。总投资 3621.5 万元。其间,省计经委于 1991 年下达长
              兴“以工代赈”券 1007 万元,用于太湖大堤建设和水毁工程修复,为县内首次使用“以工代赈”券。
              1992 年 4 月,“以工代赈”券被全部收回并销毁。1997 年 7 月,长兴县环湖大堤工程指挥部被水利部太
              湖流域管理局评为治太工程建设管理优秀单位。
                  环湖大堤基本建成后,大堤迎水面斜坡护坡砌筑以及沿线涵、闸、桥等配套工程相继投入建设。
              1998 年 4 月,砌石护坡工程完工。2003 年 2 月,各河道入太湖口涵、闸等建筑完成施工。2004 年 12
              月,完成堤顶公路建设。2005 年 12 月,完成沿线桥梁建设。2006 年 9 月 17 日至 18 日,水利部太湖流
              域管理局会同省水利厅,在长兴主持召开环湖大堤浙江段工程竣工验收会议。同年 10 月,环湖大堤长
              兴段工程通过竣工验收。全长 34.3 千
              米,堤顶高程 7 米,上筑 80 厘米高、50
              厘米宽的浆砌块石防浪墙一座,共计高
              程 7.8 米。堤顶宽 5 米~7 米(夹浦港
              以 北 顶 宽 5 米 ,夹 浦 港 以 南 顶 宽 7
              米)。背水坡坡度为 1∶3。迎水坡筑有
              浆砌块石挡墙一座,在挡墙顶筑 2.5 米
              ~3 米宽的平台,平台与堤顶连接段浇
              20 厘米厚的混凝土护坡。在迎水坡挡
              墙前有 3 米宽的抛石护坡。全线直立
              挡墙和护坡砌石共 34.3 千米,建设 4 米
              水闸 4 座、涵闸 11 座、公路桥梁 11 座,

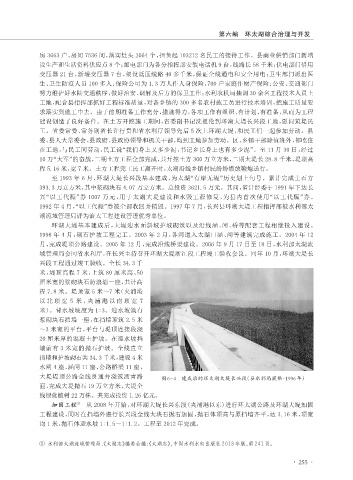

              大堤堤顶公路全线贯通并浇筑沥青路                         图6-4   建成后的环太湖大堤长兴段(县水利局提供·1996 年)
              面,完成大堤抛石 19 万立方米,大堤全
              线绿化植树 22 万株。共完成投资 1.26 亿元。
                  加固工程     ①  从 2008 年开始,对环湖大堤长兴东段(夹浦港以东)进行环太湖公路及环湖大堤加固
              工程建设,同时在挡墙外进行长兴段全线大块石抛石加固,抛石体顶高与原挡墙齐平,达 3.16 米,顶宽
              均 1 米,抛石体迎水坡 1∶1.5~1∶1.2。工程至 2012 年完成。



              ① 水利部太湖流域管理局、《太湖志》编委会编:《太湖志》,中国水利水电出版社2018年版,第241页。

                                                                                                   · 255  ·
   312   313   314   315   316   317   318   319   320   321   322
