Page 316 - 《长兴县志(1988-2012)》(上册)
P. 316
长兴县志(1988—2012)
组、后勤组、治安保卫组。指挥部建立后,开展大堤放样、土地规划、筹备物资等前期准备工作,启动环湖
大堤建设,分两期实施。同时,根据县指挥部要求,各区建立分指挥部,各乡镇建立民工团,各村建立民
工连;各民工团下设施工技术、宣传、政策处理、后勤、治安保卫等 5 个小组,各小组都明确各阶段工作任
务和要求。
第一期工程 1991 年 12 月 9 日上午,县委、县政府在夹浦香山召开兴建环湖大堤誓师大会,并举行
开工典礼,省委、省政府专门致电祝贺。12 月 10 日,环湖大堤长兴段一期丁新段(夹浦镇父子岭村至夹
浦村夹浦港口)土方工程率先开工。丁新段全长 5.5 千米,堤顶高程 5.16 米,宽度 5 米。丁甲桥乡、后
漾乡和夹浦镇 2 万民工参加土方会战,驻湖部队 1500 余名官兵和 2000 余名机关干部也轮流参加劳
动。12 月 18 日,丁新段土方工程完工,比原计划提前 10 天,共完成土方工程量 50 万立方米,投工 25
2
万工日。其间, 万余名军民顶朔风、冒严寒,吃住在工地。夏季曾三次遭受洪涝袭击的丁甲桥乡父子
岭村,原计划每天安排 600 人上工地,结果每天有千余劳力投入会战。后漾乡 6 对青年男女主动推迟婚
礼,双双对对加入治水行列。曾 6 次参加太湖水利建设的南庄村 71 岁老农王阳春,带领儿子、孙子,一
家三代 6 人走上工地。驻长兴空军某部队在军训任务繁重的情况下,先后抽出 700 余名官兵投入筑堤
会战,仅 4 天就开挖土方 2600 立方米。全县各部门都通力协作,争为大堤工程做贡献。县供电局突击
3 天,架设 1.5 千米高压线路,保证工地用电需要;商业、供销部门设点到工地,做好民工生产、生活用品
的供应;卫生、防疫部门派出小分队,做好工地防疫、民工防病治病工作;40 多名施工技术人员日夜坚守
工地,分段负责,巡回检查,严格把好工程质量关。12 月 10 日开工的当天,长兴县前后四任县委书记丁
文荣、徐明生、王志廷、茅临生,一起走上工地,参加劳动。12 月 14 日,省委书记李泽民、常务副省长许
行贯还专程赶到长兴段工地,慰问民工、
部队官兵和机关干部。
12 月 18 日,横山段大堤开工。7000
民工投入施工。横山乡全乡有 108 户家
庭推迟子女婚期,72 户缓建住房,1695 名
务工经商人员回乡筑堤。曾被夏季洪水
围困 40 多天的蒋家墩村,215 户中有 392
个劳力上工地劳动。在抗洪抢险中被评
为全国“三八红旗手”的王雪英和省青年
抗洪抢险先进个人的蒋水琴,带领蒋家墩
村 90 名妇女,创造了人均挑土 1.5 立方
米的纪录。12 月 26 日,天降大雪,气温
降到零下 9 度,横山乡民工仍然坚持施
工,保质保量完成填筑任务。1992 年 1

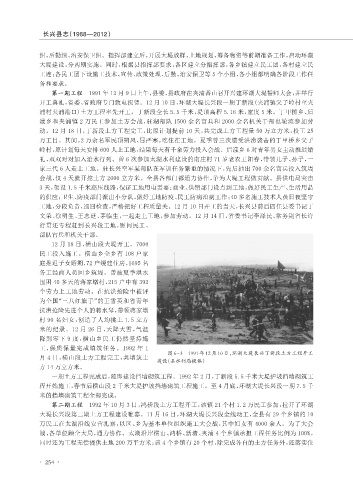

图6-3 1991年12月10日,环湖大堤长兴丁新段土方工程开工
月 4 日,横山段土方工程完工,共填筑土
建设(县水利局提供)
方 14 万立方米。
一期土方工程完成后,随即建设挡墙砌筑工程。1992 年 2 月,丁新段 5.5 千米大堤护坡挡墙砌筑工
程开始施工,春节后横山段 2 千米大堤护坡挡墙砌筑工程施工。至 4 月底,环湖大堤长兴段一期 7.5 千
米的挡墙砌筑工程全部完成。
第二期工程 1992 年 10 月 3 日,鸿桥段土方工程开工,该镇 21 个村 1.2 万民工参加,拉开了环湖
大堤长兴段第二期土方工程建设帷幕。11 月 16 日,环湖大堤长兴段全线动工,全县有 29 个乡镇的 10
万民工在太湖沿线安营扎寨,以区、乡为基本单位组织施工大会战,其中妇女有 4000 余人。为了大会
战,各单位顾全大局,通力协作。太湖沿岸横山、鸿桥、新塘、夹浦 4 个乡镇承担工程任务比例为 100%,
同时还为工程无偿提供土地 200 万平方米;该 4 个乡镇有 20 个村,除完成各自的土方任务外,还落实住
