Page 566 - 武义县志(1986-2005)
P. 566
·498· 第十二编 交通
成“一高二纵五横”骨干路网布局,强化武义县
对外及县域境内之间的交通联系。同年,编制完
成了《武义县农村公路建设规划(2003年-2020
年)》,乡村公路建设目标为:在2003年-2007年
完成“431”工程,即:五年内完成通村公路建设
400千米,其中路基改造400千米,路面改造300千
米,建制村等级公路通达率达到95%以上,通村公
路硬化率达到80%以上;县乡道公路路面改造300千
米,硬化率达到85%以上;路网提升改造100千米。
施工与管理

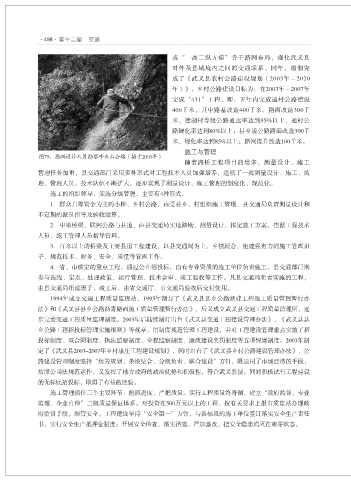

图79:勘测设计人员勘察牛头山公路(摄于2003年)
随着路桥工程项目的增多,测量设计、施工
管理任务加重,县交通部门采用多种形式对工程技术人员加强培养,造就了一批测量设计、施工、监
理、管理人员,技术队伍不断扩大,逐步实现了测量设计、施工管理的制度化、规范化。
施工的组织领导,实施分级管理,主要有4种形式:
1.群众自筹资金为主的小桥、乡村公路,由受益乡、村组织施工管理,县交通局负责测量设计和
不定期的派员指导及验收结算。
2.中型桥梁、联网公路与县道,由县交通局实地踏勘、测量设计,拟定施工方案,指派工程技术
人员、施工管理人员指导管理。
3.百米以上的桥梁及主要县道工程建设,以县交通局为主,乡镇配合,组建强有力的施工管理班
子,规范技术、财务、安全、质量等管理工作。
4.省、市确定的重点工程,通过公开招投标,由有专业资质的施工单位负责施工,县交通部门则
参与选线、定点、处理政策、运行管理、技术会审、竣工验收等工作。凡县交通局负责实施的工程,
由县交通局组建班子,竣工后,由省交通厅、市交通局验收后交付使用。
1994年成立交通工程质量监理站,1995年制订了《武义县县乡公路新建工程施工质量管理暂行办
法》和《武义县县乡公路沥青路面施工质量管理暂行办法》,后又成立武义县交通工程质量监理所,逐
步完善交通工程质量监理制度。2003年后陆续制订出台《武义县交通工程建设管理办法》、《武义县县
乡公路工程招投标管理实施细则》等规章,用制度规范管理工程建设,并对工程建设管理重点实施了招
投标制度、双合同制度、执法监察制度、全程监察制度、廉政建设奖罚制度等五项保廉制度。2003年制
定了《武义县2003-2007年乡村康庄工程建设规划》,同时出台了《武义县乡村公路建设管理办法》,公
路建设管理制度坚持“统筹规划、条块结合、分级负责、联合建设”方针,既运用了市场经济的手段,
按照公司法规范运作,又发挥了地方政府的政治优势和积极性,符合武义县情。同时积极试行工程建设
的无标底招投标,取得了有益的经验。
施工管理抓住三个主要环节:抢抓进度,严把质量。实行工程质量终身制,建立“政府监督、专业
监理、企业自检”三级质量保证体系。对投资在500万元以上的工程,按有关要求上报市质监站办理政
府监督手续。细管安全。工程建设坚持“安全第一”方针,与各标段的施工单位签订落实安全生产责任
书,实行安全生产抵押金制度;开展安全检查,落实措施,严加整改,把安全隐患消灭在萌芽状态。
