Page 467 - 舟山年鉴(2018)
P. 467
交 通 407
3 月开工,至年底,主桥累计完成 全面开始陆域、海域施工。是年, 节段梁预制 67.64%;完成投资
形象进度 58%,富翅门桩基完成 完成投资 2.77 亿元。至年底,完 13.98 亿元,是年完成工程建设投
100%,承台完成 96.15%,墩身完 成形象进度 12%,大型临建主体 资 10.62 亿元。
成 87.88%,索塔完成 52.83%。 完工。
舟岱大桥工程 起于富翅岛 鱼山大桥工程 系续建工 【舟山至岱山疏港公路——秀山
互通,跨富翅门水道,至岑港镇涨 程,起点位于岱山县岱西双合村 大桥工程】 系续建工程,起于官
次互通点向北,经烟墩、东海农场 终点,接舟山国际绿色石化基地 山南端炮台山处,与岱山至舟山
东北角延伸,在马目山入海后转 规划道路鱼山大道工程,大桥全 疏港公路的牛轭岛—官山段顺
向东北,依次跨越长白西航道(海 长 7781.75 米,概算总投资 22.69 接,跨越官山与秀山岛间航道,终
中设置长白互通,连接长白岛)、 亿元,2016 年 9 月开工建设。至 点与岱山秀山小欢喜至畚斗岙公
舟山中部港域西航道(灰鳖洋)和 年底,完成形象进度 70%,完成桩 路工程顺接,全长 3063 米。按双
岱山南航道(蓑衣山),在岱山双 基工程 83.5%、墩身工程 71.8%、 向四车道一级公路技术标准设
计,设计行车时速 80 千米。概算
投资 23.7 亿 元,2014 年 12 月开
工建设,至年底,按计划完成大桥
段梁 40 米引桥段 420 片节段梁
预制和副通航孔桥 398 片预制均;
完成大桥节段梁、40 米引桥段左
幅 15# 至 28# 墩梁段安装;副通
航孔桥 6#、7#、8#、9#、10# 墩合
龙;大桥主塔工程之官山侧主塔
封顶,秀山侧主塔 30 节及下横梁
浇筑完成 90%;大桥锚碇之官山
侧完成,秀山侧完成 90%;大桥散
索鞍和主索鞍铸造均已完成,进

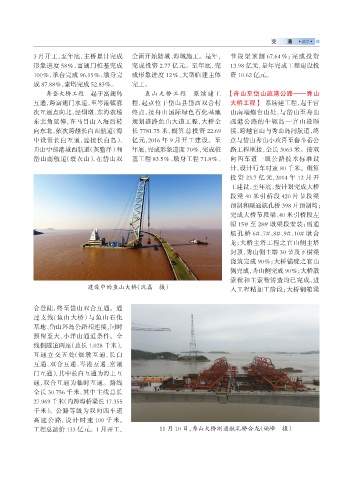

建设中的鱼山大桥(沈磊 摄) 入工程精加工阶段;大桥钢箱梁
合登陆,终至岱山双合互通。通
过支线(鱼山大桥)与鱼山石化
基地、岱山环岛公路相连接,同时
预留至大、小洋山通道条件。全
线掘隧道两座(总长 1.028 千米),
互通立交五处(烟墩互通、长白
互通、双合互通、岑港互通、富翅
门互通),其中长白互通为海上互
通,双合互通为临时互通。路线
全长 30.756 千米,其中主线总长
27.969 千米(内跨海桥梁长 17.355
千米)。公路等级为双向四车道
高 速公路,设计 时速 100 千 米。
工程总造价 133 亿元。1 月开工, 11 月 10 日,秀山大桥副通航孔桥合龙(姚峰 摄)
