Page 475 - 《舟山市志(1989—2005)》上卷
P. 475

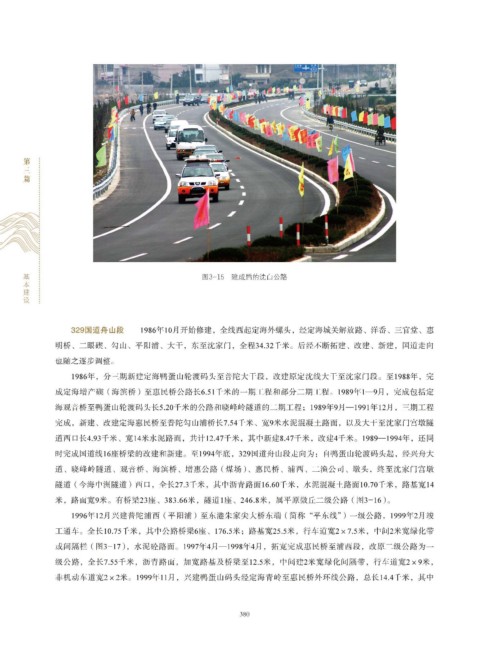

图3-15  建成后的沈白公路







                   329国道舟山段    1986年10月开始修建,全线西起定海外螺头,经定海城关解放路、洋岙、三官堂、惠
               明桥、二眼碶、勾山、平阳浦、大干,东至沈家门,全程34.32千米。后经不断拓建、改建、新建,国道走向
               也随之逐步调整。

                   1986年,分三期新建定海鸭蛋山轮渡码头至普陀大干段,改建原定沈线大干至沈家门段。至1988年,完
               成定海增产碶(海滨桥)至惠民桥公路长6.51千米的一期工程和部分二期工程。1989年1—月,完成包括定
                                                                                             9
               海观音桥至鸭蛋山轮渡码头长5.20千米的公路和晓峰岭隧道的二期工程;1989年9月—1991年12月,三期工程
               完成,新建、改建定海惠民桥至普陀勾山浦桥长7.54千米、宽9米水泥混凝土路面,以及大干至沈家门宫墩隧
               道西口长4.93千米、宽14米水泥路面,共计12.47千米,其中新建8.47千米,改建4千米。1989—994年,还同
                                                                                                1
               时完成国道线16座桥梁的改建和新建。至1994年底,329国道舟山段走向为:自鸭蛋山轮渡码头起,经兴舟大
               道、晓峰岭隧道、观音桥、海滨桥、增惠公路(煤场)、惠民桥、浦西、二渔公司、墩头,终至沈家门宫墩

               隧道(今海中洲隧道)西口,全长27.3千米,其中沥青路面16.60千米,水泥混凝土路面10.70千米,路基宽14
               米,路面宽9米。有桥梁23座、383.66米,隧道1座、246.8米,属平原微丘二级公路(图3-16)。
                  1996年12月兴建普陀浦西(平阳浦)至东港朱家尖大桥东端(简称“平东线”)一级公路,1999年2月竣

               工通车。全长10.75千米,其中公路桥梁6座、176.5米;路基宽25.5米,行车道宽2×7.5米,中间2米宽绿化带
               或间隔栏(图3-17),水泥砼路面。1997年4月—1998年4月,拓宽完成惠民桥至浦西段,改原二级公路为一

               级公路,全长7.55千米,沥青路面,加宽路基及桥梁至12.5米,中间建2米宽绿化间隔带,行车道宽2×9米,
               非机动车道宽2×2米。1999年11月,兴建鸭蛋山码头经定海青岭至惠民桥外环线公路,总长14.4千米,其中
