第七编 交通运输
径 800 米、限制坡度 4‰,对杭州南站(不含)至宁波站总长约 147 千米铁路双线实施电化改造。该
工程总投资近十亿元,计划工期 1.5 年。改造施工期间,萧甬铁路全线客货列车照常运行。萧甬电
2
化改造工程于 2006 年 11 月开工,009 年 4 月竣工。2009 年 9 月 28 日,萧甬铁路开通第一列和谐
号动车组,列车车速达到 120 千米。
高架改造工程
2009 年 11 月,萧甬铁路绍
兴县柯桥城区段高架初步设计
通过铁道部审查。对萧甬铁路
绍兴县城区段实施高架改造,不
但能消除该段多个铁路平交道
口存在的安全隐患,解决铁路
与城市道路交通的相互干扰问
题,还能有效解决柯桥城区南北
交通阻隔问题,促进柯桥城区南
北一体化发展,同时可置换出大
量土地,为轻纺城提升发展提供

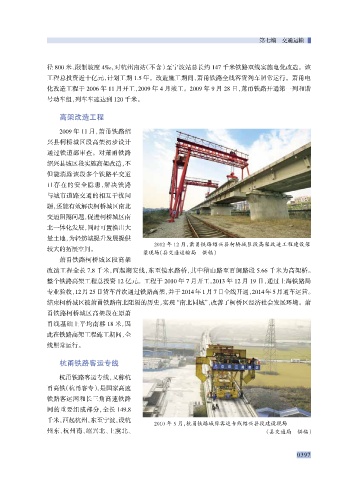

2012 年 12 月,萧甬铁路绍兴县柯桥城区段高架改造工程建设架
较大的拓展空间。
梁现场(县交通运输局 供稿)
萧甬铁路柯桥城区段高架
改造工程全长 7.8 千米,西起湖安线,东至镜水路桥,其中稽山路至百舸路段 5.66 千米为高架桥。
整个铁路高架工程总投资 12 亿元。工程于 2010 年 7 月开工,013 年 12 月 19 日,通过上海铁路局
2
专业验收,12 月 25 日货车首次通过铁路高架,并于 2014 年 1 月 7 日全线开通,2014 年 5 月通车运营。
结束柯桥城区被萧甬铁路南北阻隔的历史,实现“南北同城”,改善了柯桥区经济社会发展环境。萧
甬铁路柯桥城区高架段在原萧
甬线基础上平均南移 18 米,因
此在铁路高架工程施工期间,全
线照常运行。
