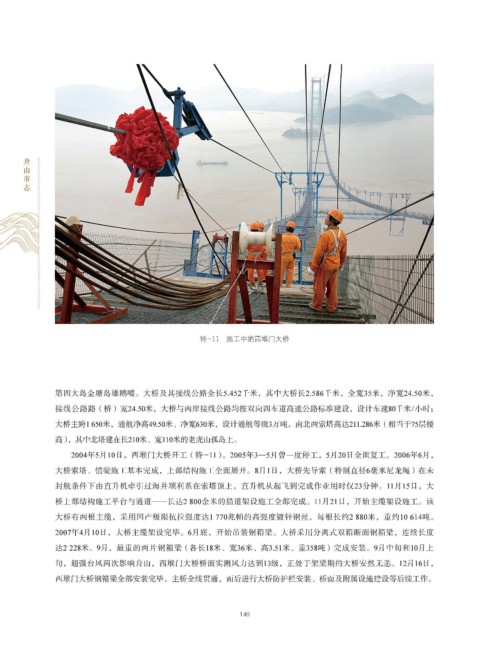

特-11 施工中的西堠门大桥
第四大岛金塘岛雄鹅嘴。大桥及其接线公路全长5.452千米,其中大桥长2.586千米,全宽35米,净宽24.50米,
接线公路路(桥)宽24.50米,大桥与两岸接线公路均按双向四车道高速公路标准建设,设计车速80千米/小时;
大桥主跨1650米,通航净高49.50米、净宽630米,设计通航等级3万吨,南北两索塔高达211.286米(相当于75层楼
高),其中北塔建在长210米、宽110米的老虎山孤岛上。
2004年5月10日,西堠门大桥开工(特-11)。2005年3—5月曾一度停工,5月20日全面复工。2006年6月,
大桥索塔、锚碇施工基本完成,上部结构施工全面展开。8月1日,大桥先导索(特制直径6毫米尼龙绳)在未
封航条件下由直升机牵引过海并顺利系在索塔顶上,直升机从起飞到完成作业用时仅23分钟。11月15日,大
桥上部结构施工平台与通道——长达2800余米的猫道架设施工全部完成。11月21日,开始主缆架设施工。该
大桥有两根主缆,采用国产极限抗拉强度达1770兆帕的高强度镀锌钢丝,每根长约2880米,重约10614吨。
2007年4月10日,大桥主缆架设完毕。6月底,开始吊装钢箱梁。大桥采用分离式双箱断面钢箱梁,连续长度
达2228米。9月,最重的两片钢箱梁(各长18米、宽36米、高3.51米、重358吨)完成安装。9月中旬和10月上
旬,超强台风两次影响舟山,西堠门大桥桥面实测风力达到13级,正处于架梁期的大桥安然无恙。12月16日,
西堠门大桥钢箱梁全部安装完毕,主桥全线贯通,而后进行大桥防护栏安装、桥面及附属设施建设等后续工作。
